Снип производство земляных работ: СНиП 3.02.01-87 «Земляные сооружения, основания и фундаменты»

СНиП III-42-80 : Земляные работы

Общие положения
Подготовительные работы

3.1. Размеры и профили траншей устанавливаются проектом в зависимости от назначения и диаметра трубопроводов, характеристики грунтов, гидрогеологических и других условии.

3.2. Ширина траншей по дну должна быть не менее D+300 мм для трубопроводов диаметром до 700 мм (где D — условный диаметр трубопровода) и 1,5 D — для трубопроводов диаметром 700 мм и более с учетом следующих дополнительных требований:

для трубопроводов диаметром 1200 и 1400 мм при рытье траншей с откосами не круче 1:0,5 ширину траншеи по дну допускается уменьшать до величины D+ 500 мм;

при разработке грунта землеройными машинами ширина траншей должна приниматься равной ширине режущей кромки рабочего органа машины, принятой проектом организации строительства, но не менее указанной выше;

ширина траншей по дну на кривых участках из отводов принудительного гнутья должна быть равна двукратной величине по отношению к ширине на прямолинейных участках;

ширина траншей по дну при балластировке трубопровода утяжеляющими грузами или закрепления анкерными устройствами должна быть равна не менее 2,2D, а для трубопроводов с тепловой изоляцией устанавливается проектом.

3.3. Крутизна откосов траншей должна приниматься в соответствии со СНиП 3.02.01-87, а разрабатываемых на болотах — согласно табл. 1.

Таблица 1

Торф

III(сильно обводненные)

Крутизна откосовтраншей, разрабатываемых на болотах типа

I

II

Слабо разложившийся

1:0,75

1:1

Хорошо разложившийся

1:1

1:1,25

По проекту

В илистых и плывунных грунтах, не обеспечивающих сохранение откосов, траншеи разрабатываются с креплением и водоотливом. Виды крепления и мероприятия по водоотливу для конкретных условий должны устанавливаться проектом.

3.4. При рытье траншей роторными экскаваторами для получения более ровной поверхности дна траншей на проектной отметке и обеспечения плотного прилегания уложенного трубопровода к основанию на всем протяжении вдоль оси трубопровода на ширине не менее 3 м должна проводиться в соответствии с проектом предварительная планировкамикрорельефа полосы.

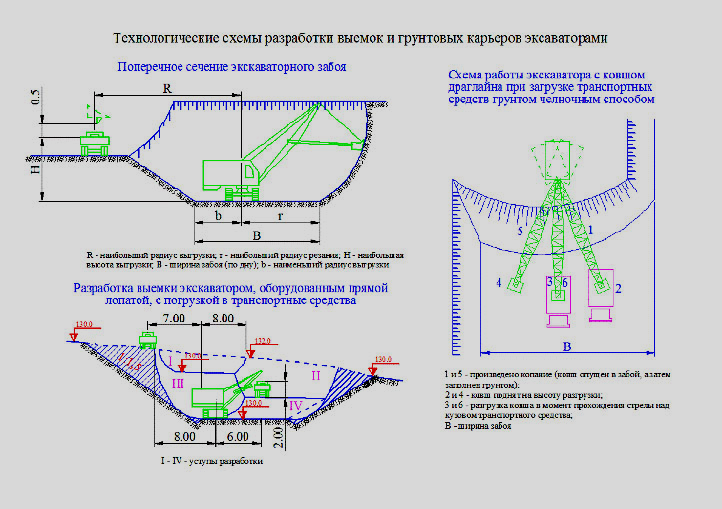

3.5. Разработку траншей на болотах следует выполнять одноковшовыми экскаваторами с обратной лопатой на уширенных или обычных гусеницах со сланей, драглайнами или специальными машинами.

При прокладке трубопроводов через болота методом сплава разработку траншей н плавающей торфяной корки целесообразно выполнять взрывным способом, применяя удлиненные шнуровые, сосредоточенные или скважинные заряды.

Пункты 3.6 и 3.7 исключить.

3.8. В целях предотвращения деформации профиля вырытой траншеи, а также смерзания отвала грунта сменные темпы изоляционно-укладочных и земляных работ должны быть одинаковыми.

Технологически необходимый разрыв между землеройной и изоляционно-укладочной колонной должен быть указан в проекте производства работ.

Разработка траншей в задел в грунтах (за исключением скальных в летнее время), как правило, запрещаются.

Рыхление скальных грунтов взрывным способом должно производится до вывоза труб на трассу, а рыхление мерзлых грунтов допускается производить после раскладки труб на трассе.

3.9. При разработке траншей с предварительным рыхлением скального грунта буровзрывным способом переборы грунта должны быть ликвидированы за счет подсыпки мягкого грунта и его уплотнения.

3.10. Основания под трубопроводы в скальных и мерзлых грунтах следует выравнивать слоем мягкого грунта толщиной не менее 10 см над выступающими частями основания.

3.11. При сооружении трубопроводов диаметром 1020 мм и более должна проводиться нивелировка дна траншеи по всей длине трассы: на прямых участках через 50 м; на вертикальных кривых упругого изгиба через 10 м; на вертикальных кривых принудительного гнутья через 2 м; при сооружении трубопроводов диаметром менее 1020 мм только на сложных участках трассы (вертикальных углах поворота, участках с пересеченным рельефом местности), а также на переходах через железные и автомобильные дороги, овраги, ручьи, реки, балки и другие преграды, на которые разрабатываются индивидуальные рабочие чертежи.

3.12. К моменту укладки трубопровода дно траншеи должно быть выровнено в соответствии с проектом.

Укладка трубопровода в траншею, не соответствующую проекту, запрещается.

3.13*. Засыпка траншеи производится непосредственно вслед за опуском трубопровода и установкой балластных грузов или анкерных устройств, если балластировка трубопровода предусмотрена проектом. Места установки запорной арматуры, тройников контрольно-измерительных пунктов электрохимзащиты засыпаются после их установки и приварки катодных выводов.

При засыпке трубопровода грунтом, содержащим мерзлые комья, щебень, гравий и другие включения размером более 50 мм в поперечнике, изоляционное покрытие следует предохранять от повреждений присыпкой мягким грунтом на толщину 20 см над верхней образующей трубы или устройством защитных покрытий, предусмотренных проектом.

Примечание. Проведение послеусадочного восстановления магистральных трубопроводов (укладка на проектные отметки, восстановление проектной балластировки, дозасыпка грунта в траншеи, восстановление насыпей и др.) производится в порядке, установленном Правилами о договорах подряда на капитальное строительство, утвержденными постановлением Совета Министров СССР от 24. 12.1969 г. № 973.

Таблица 2

Величина допуска(отклонение), см

Половина ширины траншеи по дну по отношению к разбивочнойоси

Отклонение отметок при планировке полосы для работыроторных экскаваторов

– 5

Отклонение отметок дна траншеи от проекта:

Толщина слоя постели из мягкого грунта на дне траншеи

Допуск

+ 20, – 5



при разработке грунтаземлеройными машинами

– 10

при разработке грунтабуровзрывным способом

– 20

+ 10

Толщина слоя присыпки из мягкого грунта над трубой (припоследующей засыпке скальным или мерзлым грунтом)

+ 10

Общая толщина слоя засыпки грунта над трубопроводом

+ 20

Высота насыпи

+ 20, – 5

3.14*. Мягкую подсыпку дна траншеи и засыпку мягким грунтом трубопровода, уложенного в скальных, каменистых, щебенистых, сухих комковатых и мерзлых грунтах, допускается по согласованию с проектной организацией и заказчиком заменять сплошной надежной защитой, выполненной из негниющих, экологически чистых материалов.

3.15. Земляные работы при сооружении магистральных трубопроводов должны выполняться с соблюдением допусков, приведенных в табл. 2.

Сборка, сварка и контроль качества сварных соединений трубопроводов
Транспортировка труб и трубных секций
Защита магистральных трубопроводов от коррозии изоляционными покрытиями
Укладка трубопровода в траншею
Строительство переходов трубопроводов через естественные и искусственные препятствия
Прокладка трубопроводов в особых природных условиях
Электрохимическая защита трубопроводов от подземной коррозии
Очистка полости и испытание трубопроводов
Линии технологической связи магистральных трубопроводов
СНиП III-42-80 : Охрана окружающей среды

СНиП 3.02.01-87 Земляные сооружения, основания и фундаменты

СТРОИТЕЛЬНЫЕ НОРМЫ И ПРАВИЛА



ЗЕМЛЯНЫЕ СООРУЖЕНИЯ,

ОСНОВАНИЯ И ФУНДАМЕНТЫ



СНиП 3.02.01-87



ГОСУДАРСТВЕННЫЙ СТРОИТЕЛЬНЫЙ

КОМИТЕТ СССР







ПОДГОТОВЛЕНЫ К УТВЕРЖДЕНИЮ Управлением стандартизациии технических норм в строительстве Госстроя СССР (В. А. Кулиничев).



С введением в действие СНиП 3.02.01-87 „3емляные сооружения,основанияи фундаменты” утрачивают силу СНиП 3.02.01-83* „Основания ифундаменты”,СНиП III-8-76 „Земляные сооружения” и СН 536-81 „Инструкция поустройству обратных засыпок грунта в стесненных местах”.



При пользовании нормативным документом следует учитыватьутвержденныеизменения строительных норм и правил и государственных стандартов,публикуемые в журнале „Бюллетень строительной техники”, „Сборнике измененийстроительных норм и правил” Госстроя СССР   и информационном указателе

Государственные стандарты СССР” Госстандарта СССР.





Государственный строительный

Строительные нормы

и правила

СНиП 3.02.01-87

комитет СССР

(Госстрой СССР)



Земляные сооружения, основания и фундаменты

Взамен

СНиП 3. 02.01-83*,

СНиП III-8-76

и СН 536-81



1. ОБЩИЕ ПОЛОЖЕНИЯ



1.1. Настоящие нормы и правила распространяются на производство и приемку земляных работ, устройство оснований и фундаментов при строительстве новых, реконструкции и расширении действующих предприятий, зданий и сооружений.

1.2. Настоящие правила следует соблюдать при проектировании земляных сооружений, оснований и фундаментов, составлении проектов производства работ и организации строительства, а также при их возведении.

1.3. При производстве земляных работ, устройстве оснований и фундаментов на строительстве гидротехнических сооружений, сооружений водного транспорта, мелиоративных систем, магистральных трубопроводов, автомобильных и железных дорог и аэродромов, линий связи и электропередач, а также кабельных линий другого назначения, кроме требований настоящих правил, следует выполнять требования соответствующих СНиП, учитывающих специфику возведения этих сооружений.

1.4. При производстве земляных работ, устройстве оснований и фундаментов следует соблюдать требования СНиП по организации строительного производства, геодезическим работам, технике безопасности, правила пожарной безопасности при производстве строительно-монтажных работ.

1.5. При разработке карьеров, кроме грунтовых, необходимо соблюдать требования единых правил безопасности при разработке месторождений полезных ископаемых открытым способом, утвержденных Госгортехнадзором СССР.



Примечание. Грунтовый карьер — это выемка, разрабатываемая с целью получения грунта для устройства насыпей и обратных засыпок, неотносящаяся к горнодобывающим предприятиям.





Внесены

ЦНИИОМТП

Госстроя СССР

Утверждены

постановлением Государственного

строительного комитета СССР

от 4 декабря 1987 г.

№ 280



Срок

введения

в действие

1 июля 1988 г.



1.6. При ведении взрывных работ следует соблюдать требования единых правил безопасности при взрывных работах, утвержденных Госгортехнадзором СССР.

1.7. Земляные сооружения, основания и фундаменты должны соответствовать проекту.



Примечание. Здесь и далее термином „проект” обозначается проектно-сметная документация, разработанная в соответствии со СНиП 1.02.01-85.



1.8. Применяемые при возведении земляных сооружений, устройстве оснований и фундаментов грунты, материалы, изделия и конструкции должны удовлетворять требованиям проектов, соответствующих стандартов и технических условий. Замена предусмотренных проектом грунтов, материалов, изделий и конструкций, входящих в состав возводимого сооружения или его основания, допускается только по согласованию с проектной организацией и заказчиком.

1.9. При производстве работ по возведению фундаментов из монолитного, сборного бетона или железобетона, каменной или кирпичной кладки, на основаниях, подготовленных в соответствии с требованиями настоящих правил, следует руководствоваться СНиП 3.03.01-87 и СНиП 3.04.01-87.

1.10. При производстве земляных работ, устройстве оснований и фундаментов следует выполнять входной, операционный и приемочный контроль, руководствуясь требованиями СНиП 3.01.01-85 и справочным приложением 1.

1.11. Приемку земляных работ, оснований и фундаментов с составлением актов освидетельствования скрытых работ следует выполнять, руководствуясь рекомендуемым приложением 2. При необходимости в проекте допускается указывать другие элементы, подлежащие промежуточной приемке с составлением актов освидетельствования скрытых работ.

1.12. В проектах допускается при соответствующем обосновании назначать способы производства работ и технические решения, устанавливать величины предельных отклонений, объемы и методы контроля, отличающиеся от предусмотренных настоящими правилами.

Вы можете скачать документ по ссылке ниже:

3.02.01-87 Земляные сооружения, основания и фундаменты.zip

Как рассчитать выемку и засыпку для проектов земляных работ

Нас часто спрашивают, как в нашем программном обеспечении рассчитываются объемы земляных работ. В этом посте мы описываем методы, которые обычно используются для расчета объемов в программном обеспечении для земляных работ, включая метод треугольной призмы, на котором основано все наше программное обеспечение. Мы надеемся, что это полезный ресурс как для тех, кто использует программные, так и ручные методы для расчета объемов земляных работ.

МЕТОД ПОПЕРЕЧНОГО СЕЧЕНИЯ

Метод поперечного сечения включает в себя построение поперечных сечений существующего и предлагаемого уровней через равные промежутки времени на территории проекта. Для каждого из сечений определяется площадь сечения и площадь заполнения. Объем между каждой парой секций оценивается путем умножения средней площади выемки или насыпи двух секций на расстояние между ними.

После того, как эти объемы были рассчитаны для каждой пары секций, общие объемы выемки и насыпи получаются путем сложения их всех вместе.

Существует несколько различных методов, используемых для определения площадей выемки и насыпи после того, как сечения построены. Возможно, самый простой (но самый трудоемкий) метод — нарисовать секции на бумаге с сеткой и подсчитать ячейки сетки вырезанных и заполненных областей. Умножение количества ячеек на площадь, представленную каждой из ячеек сетки, дает площадь выреза или заполнения для секции. Другие методы включают рисование сечений в САПР и экспорт площадей или математический расчет площадей с использованием правила трапеций. Электронная таблица, включенная в эту статью, включает формулы, которые автоматизировали процесс расчета площадей сечений с использованием правила трапеций. Это может сэкономить много времени, если вы используете метод поперечного сечения.

Точность метода поперечного сечения в значительной степени зависит от расстояния, которое вы выбираете для установки между сечениями. Более близкие разделы улучшают точность оценки, но требуют больше времени для оценки. Необходимо соблюдать баланс между точностью, с одной стороны, и скоростью получения оценки, с другой.

Одним из больших преимуществ этого метода является то, что в процессе создаются поперечные сечения. Они обеспечивают полезную визуальную сводку оценки, которая очень четко представляет глубину выемки и насыпи по всему проекту. Одним из недостатков этого метода является то, что извлечение поперечных сечений из чертежа и определение площадей сечений может быть чрезвычайно трудоемким.

Сечения рисуются через равные промежутки в проекте. Для каждой линии сечения определяется площадь выреза и площадь насыпи. Объем между двумя секциями определяется как произведение средней площади двух секций на расстояние между ними. Путем сложения объемов между всеми секциями получаются общие объемы выемки и насыпи.

Пример расчета объемов между двумя секциями примера, показанного напротив. Этот расчет повторяется для всех секций, и значения складываются, чтобы получить общий объем выемки и насыпи.

МЕТОД СЕТКИ

Метод сетки включает в себя нанесение единой сетки на план проекта земляных работ и снятие существующих и предполагаемых уровней земли в каждом узле сетки. С помощью этих значений рассчитывается средняя глубина выемки или насыпи, необходимая для каждой ячейки сетки, а объем для каждой ячейки получается путем умножения глубины на площадь ячейки. Суммируя объемы для каждой ячейки, можно оценить общий объем выемки и насыпи для проекта.

Глубина выемки или насыпи для каждой ячейки определяется путем вычитания среднего существующего уровня ячейки из среднего предлагаемого уровня. Если результирующая глубина положительна, то это заполненная ячейка, а отрицательное значение указывает на вырезанную ячейку. В любом случае объем рассчитывается путем умножения глубины выемки или насыпи на площадь ячейки сетки.

После расчета объема для каждой ячейки сетки все вырезанные ячейки суммируются для получения общего объема выреза. То же самое делается для ячеек заполнения, чтобы получить общий объем заполнения.

Как и в случае метода поперечных сечений, точность метода сетки зависит от размера используемой ячейки сетки. Необходимо найти компромисс между требуемой точностью и временем, которое потребуется для получения оценки.

 Преимущество метода сетки заключается в том, что основу оценки можно полностью обобщить на чертежах объекта, которые представляют очень четкую сводку расчетов для проверки другими. Одним из недостатков является то, что для оценки не создается графическая сводка. Кроме того, как и метод сечения, метод сетки отнимает много времени и утомителен в реализации.

Средняя глубина выемки или насыпи определяется для каждой ячейки сетки. Исходя из этих глубин, можно рассчитать объемы каждой ячейки сетки, и путем сложения объемов ячеек получаются общие объемы выемки и насыпи.

выше.

ТРЕУГОЛЬНЫЕ ПРИЗМЫ

Третьим методом, который обычно используется для расчета объемов земляных работ, является метод треугольных призм. Это, безусловно, самый технически сложный метод, но и самый точный.

Этот метод начинается с триангуляции существующей местности. Это включает в себя соединение точек на местности для создания непрерывной поверхности соединенных треугольников. Это известно как триангулированная нерегулярная сеть или сокращенно TIN. Этот шаг повторяется для предложенной местности.

Следующий этап — объединить эти две триангуляции, чтобы создать третью триангуляцию, содержащую все ребра исходных триангуляций. Это будет использоваться для выполнения расчетов, а объединение двух входных триангуляций означает, что каждая деталь как существующей, так и предлагаемой будет включена в расчеты. Это основа точности этого метода.

Последним этапом является расчет разреза и заливки каждой вершины по расчетному TIN. Эти значения можно использовать для расчета выемки и насыпи для каждого треугольника, а общие объемы легко получить путем сложения всех треугольников вместе.

Из-за большой сложности этих расчетов и тысяч создаваемых треугольников расчет треугольных призм вручную нецелесообразен. Вместо этого эти расчеты выполняются с помощью специализированного программного обеспечения, такого как Kubla Cubed. Однако следует отметить, что не все программы для земляных работ используют этот метод; некоторые программные расчеты основаны на автоматизированных расчетах сетки высокой плотности или на методе поперечных сечений, используемом в сочетании с TINS.

Метод треугольной призмы имеет несколько больших преимуществ. Прежде всего, этот метод является наиболее математически полным из трех. Поскольку каждая деталь существующей и предполагаемой местности сохраняется в объединенной триангуляции, в этих расчетах ничего не теряется, тогда как все другие методы допускают определенную степень потерь из-за деталей, попадающих в плотность сетки или поперечных сечений.

Еще одним преимуществом этого метода является то, что вы можете представить самый высокий уровень детализации, даже если сайт очень большой. Используя как метод сетки, так и метод поперечного сечения, вы должны определить плотность квадратов или секций сетки, и любая деталь, которая находится в пределах этого интервала, может быть потеряна. С другой стороны, с помощью метода треугольной призмы самый высокий уровень детализации может быть представлен даже на очень больших сайтах, поскольку высокая плотность треугольников в одной области не приводит к тому, что требуется, чтобы другие области сайта имели такая же деталь. Это означает, что даже на очень большом участке можно изобразить небольшую траншею без потери точности.

Триангуляция существующей местности. Обратите внимание на меньшие треугольники в областях, где требуется больше деталей. Предлагаемая поверхность триангулируется таким же образом.

Объединенная триангуляция, содержащая все ребра существующей и предлагаемой триангуляции. Этот факт является ключом к точности этого метода, так как в расчетах будут представлены все характеристики обеих поверхностей

Второстепенным преимуществом любого программного решения является скорость ввода и возможность просмотра 3d. изображения для проверки результатов.

Объемная поверхность Civil 3D (вырезать и заполнить) —
