Расчет объемов земляных масс онлайн: Расчет объема земляных масс – онлайн калькулятор
Калькулятор объема земляных работ онлайн — Строительство и стройтехника
Расчет объема земляных работ для траншеи
Траншея — это выемка в земле, предназначенная для закладки ленточного фундамента или прокладки коммуникаций.
Содержание:
1. Калькулятор
2. Инструкция к калькулятору
Размеры траншеи зависят от габаритов будущего сооружения и глубины его заложения. Так, если предусматривается установка опалубки под монолитную железобетонную ленту, глубина заложения которой более 30 см, необходимо вырывать траншею шире на 600 мм с каждой стороны фундамента. К примеру, если лента имеет ширину 500 мм, ширина траншеи должна быть минимум 1700 мм. Делается это для удобства монтажа опалубки. Во всех остальных случаях траншею можно не расширять.
Ниже представлен калькулятор, с помощью которого Вы можете произвести расчет объема земляных работ для траншеи.
Данный онлайн калькулятор рассчитывает два типа выемок:
- Тип 1 — обычная прямоугольная траншея,
- Тип 2 — траншея с буронабивными (буровыми) сваями, в этом случае общий объем земляных работ складывается из объема траншеи и объема выемок под сваи цилиндрического сечения; также здесь Вы можете узнать необходимое количество выемок под сваи и стоимость работ.
Калькулятор
Калькуляторы по теме:
Инструкция к калькулятору
Для того, чтобы произвести расчет необходимо выбрать тип расчета и заполнить исходные данные.
Тип 1
Длина траншеи по верху (P) — длина или сумма длин траншеи (в случае, если это периметр или траншея, сложенная из нескольких отрезков разного направления) по поверхности земли. Например, на рисунке P может равняться P1 или P2, а также может быть суммой P=P1+P2+P3+P4 (если вы хотите сосчитать всю криволинейную траншею целиком).
Длина траншеи по низу (Т) — так как зачастую траншея имеет откосы, то ее длина по верху и по низу отличаются, поэтому в этой графе Вам нужно указать длину траншеи по ее дну (Т=Т1 или Т=Т2 и т. д., или Т=Т1+Т2+Т3+Т4).
Зависит данная величина от крутизны откоса. Так, например, если глубина траншеи составляет 1м (Н=1м) и соотношение глубины траншее к длине откоса составляет 1:1 и Р1=10м, то Т1=10-1-1=8м (по метру с каждой стороны.
Ширина траншеи (В) — в графе необходимо указать ширину по дну.
Соотношение глубины траншеи к длине откоса — подразумевается крутизна откоса, которая в зависимости от вида грунта и глубины траншеи разная.
Стоимость копания и вывоза грунта — расценки подрядчиков.
Тип 2
Здесь будут рассмотрены только новые переменные. Все остальное так же, как и в Тип 1. Кроме этого, обращаю Ваше внимание, что здесь в отличие от Типа 1 отрезки каждого нового направления траншеи считаются отдельно. Другими словами Р не может равняться Р1+Р2+Р3+Р4., а только Р=Р1 или Р=Р2 и т.д.
Тип стены — выбирается для того, чтобы избежать повторного вовлечения в расчет одного и того же объема в пределах ширины траншеи. Например Р1 и Т1 — длины траншей под основную стену, а Р2 и Т2 — под не основную. В данном случае он выбирается, чтобы правильно сосчитать количество выемок под сваи.
Количество свай на отрезке — сколько вы хотите разместить свай на отрезке.
Глубина свай (F)
— здесь указывается глубина свай (глубина выемки).Отступ крайних свай (m) — отступ от края траншеи по дну до центра сваи (выемки).
Диаметр свай (D) — диаметр свай или коловорота в миллиметрах.
Шаг свай (A) — расчетный шаг выемок под буронабивные сваи. Рассчитывается в зависимости от заданного количества свай на отрезке. Обычно он равен 1,5-2,0 м. Поэтому, если например, он больше этих значений, то желательно увеличить количество свай на отрезке.
Программа для расчета объема землянных работ
МиМиМи
размещено: 18 Апреля 2017
обновлено: 12 Января 2019
Программа предназначена для расчета объема земляных работ в траншеях. Исходными данными для расчета являются чертежи профиля земляного сооружения, разбитого на участки.
Длина — Длина участка профиля
Нл, Нп — Глубина слева и справа
Lврс — Длинна участка пересекающего инженерные сооружения (по 2 м в каждую сторону)
Нподс — в случае если требуется подсыпка под трубопровод.
Экскаватор 0,25 и 0,5 — Разница в ширине режущей части ковша
Виды грунтов выбираются для каждого участка.
После ввода первого участка нажать «Ввод» и строка попадет в таблицу. Действия выполнять заново для нового участка
По окончанию ввода участков заполняется область «Объем рекультивации» (м3, если нет — оставить пустой) «Площадь асфальта» (толщина принимается 0,08 м) «Площадь грунтового покрытия»(0,12м)
По окончанию ввода нажать на кнопку «Копать»
Результат выводится в «Разработка»
Vэкс — разработка экскаватором
дв — доработка вручную
рвс — разработка вручную в месте пересечения с сетями
р — рекультивация
асф — асфальт
гп — грунтовое покрытие
осн — подсыпка
Обратная засыпка
уч1 — объем учтенный в расценке по прокладке трубопроводов
зэкс — засыпка экскаватором
звс — засыпка вручную в месте пересечения с сетями
Сохранить и Загрузить — одноименные функции
Вывод расчета — переводит в Ворд и составляет расчет по участкам.

Мокрый грунт — В РАЗРАБОТКЕ!
0.26
МБ
СКАЧАТЬ

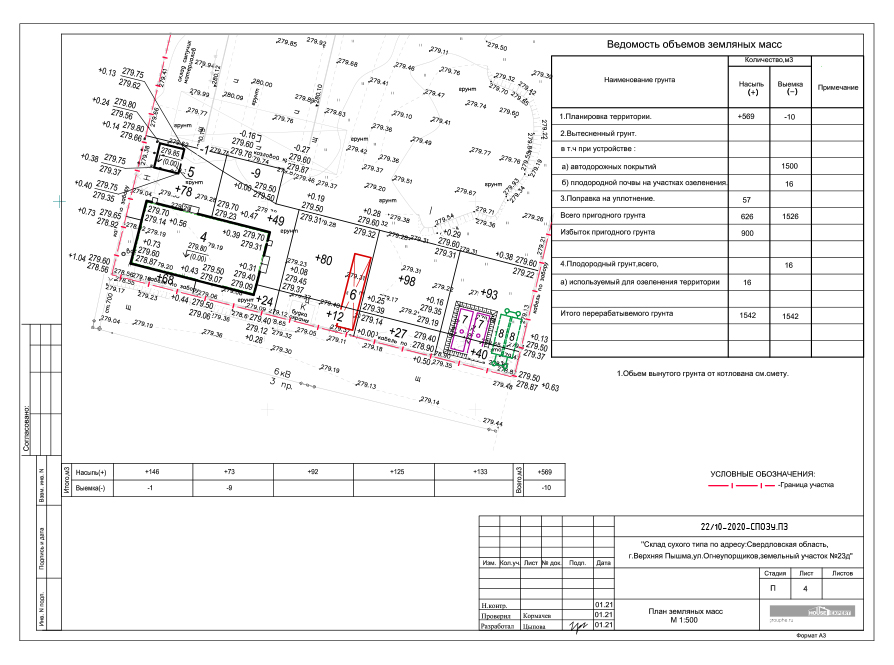

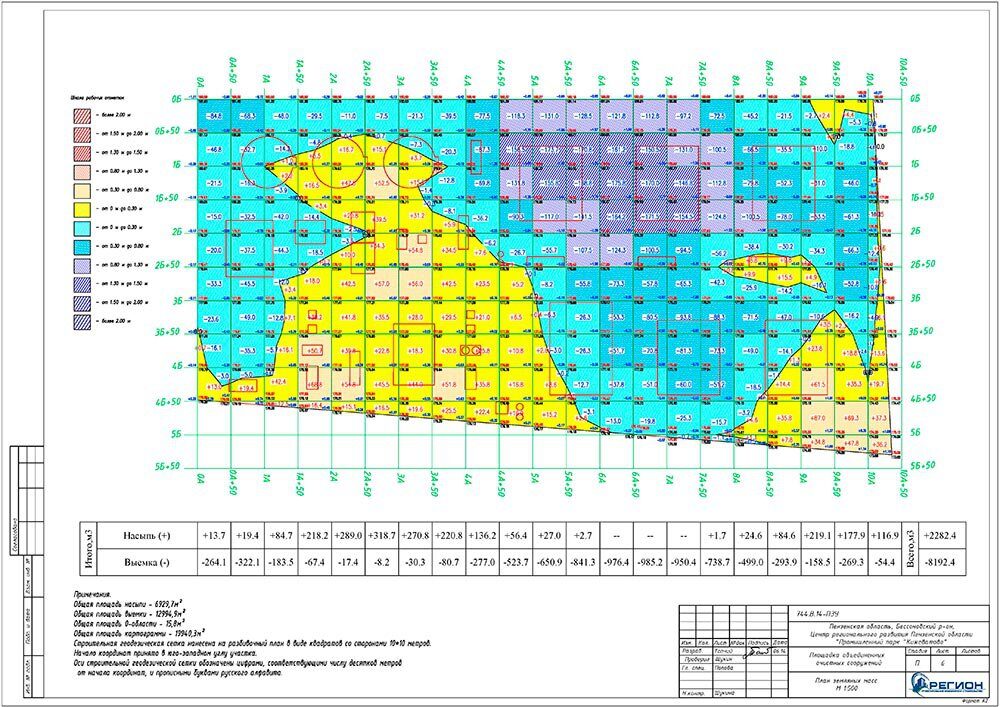

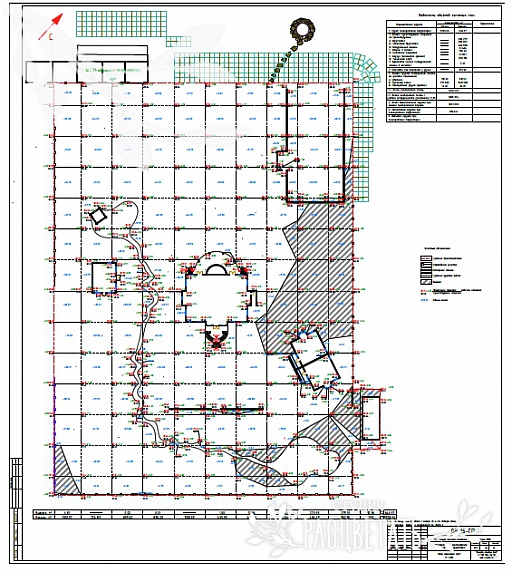

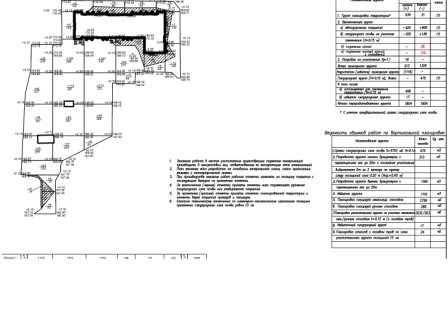

Расчет объемов земляных работ — подсчет объема грунта котлована или траншеи
Земляные работы – трудоёмкий и сложный вид хозяйственной деятельности, связанный с большими затратами на реализацию. Определение сметной стоимости всего комплекса операций и составление календарного плана требует точного расчёта. Он основан на выполнении целого ряда подробных измерений и вычислений. Масса, объём грунта, удаляемого при устройстве траншей или котлованов, и другие факторы влияют на выбор техники, предназначенной для выемки и вывоза земли. Это также оказывает воздействие на уровень затрат. От вида и сложности выполняемых земляных работ напрямую зависят технические характеристики и специфические особенности применяемых машин.
Подготовка к выполнению расчёта объёма работ требует оценки естественного рельефа участка, предназначенного под застройку. Если он сложный и нуждается в изменениях, работа начинается с вертикального планирования, включающего выемку и перемещение грунта, а также его отсыпку и уплотнение.
К земляным работам относится:
- Предварительное рыхление грунта.
- Удаление его в отвал.
- Строительство насыпей, в том числе с последующим уплотнением.
- Рытьё каналов, траншей и котлованов, а также обратная деятельность, осуществляемая после планировки поверхности, уплотнения грунта, укладки трубопроводов и возведения фундаментов.
- Выравнивание откосов и зачистка дна земляных сооружений.
Земляные работы часто выполняются на подготовительном этапе строительства зданий и других объектов. В этом случае подсчёт их объёма приобретает особое значение для определения даты ввода сооружений в эксплуатацию. Он осуществляется с учётом класса грунта в соответствии с требованиями нормативных документов.
Оценка объёма земляных работ
Расчёт финансовых затрат производится в последовательности, позволяющей минимизировать возможные погрешности при определении стоимости. Это обеспечивает рациональное использование наличных ресурсов и уменьшает объём замораживаемых средств, предназначенных для компенсации непредвиденных расходов.
Осуществление расчётов предполагает выполнение ряда действий:
- измерение участка;
- создание детального топографического плана в масштабе 1:500;
- определение оптимального места размещения и закрепление репера;
- привязка к местности и разметка участка в соответствии с проектом.
Выбор оптимального метода подсчёта зависит преимущественно от вида сооружения и необходимой точности расчёта. В основном применяются три способа:
- аналитический;
- графический;
- комбинированный, графоаналитический.

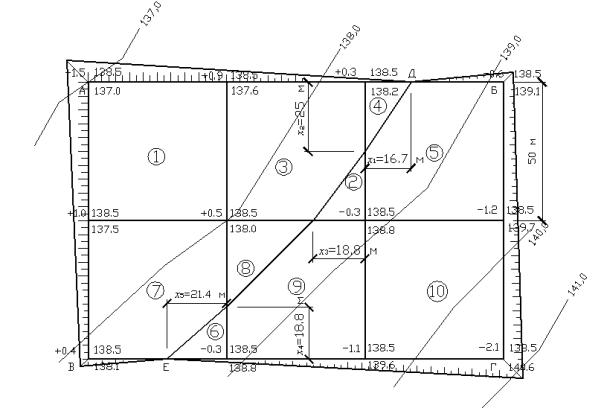

Объём и массу разрабатываемого грунта почти всегда удобнее рассчитывать аналитическим способом. В процессе осуществляется разбивка участка на геометрические фигуры. Их объёмы рассчитываются и суммируются при использовании стандартных математических формул стереометрии. В результате специалисты получают максимально точные цифры.

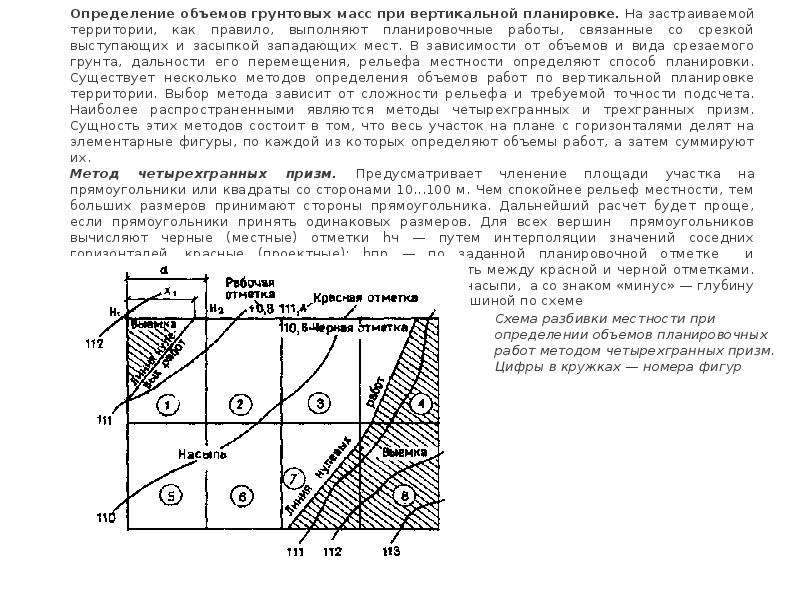

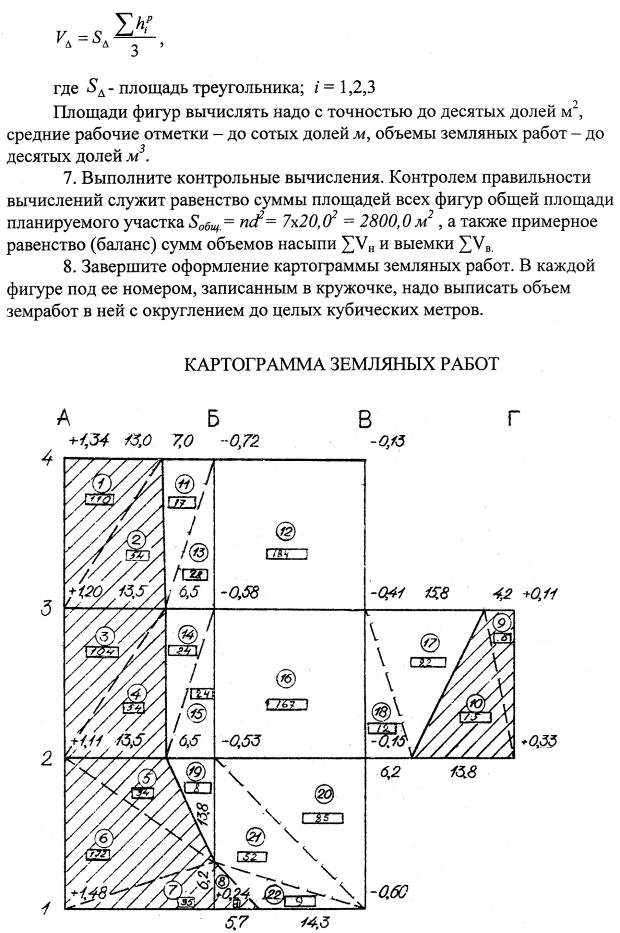

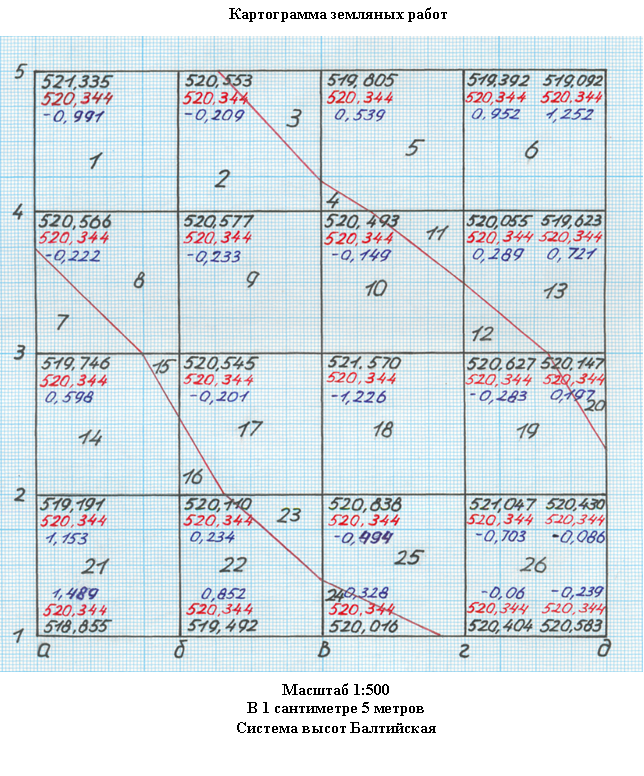

Как ещё можно оценить объём
С определенной погрешностью выполнить подсчёт объёма грунта, который надо удалить из котлована или траншеи, можно используя онлайн калькулятор.
Такой метод, на первый взгляд, позволяет обойтись без привлечения сторонних специалистов и снизить стоимость строительства, но высокая вероятность ошибки и большие допуски при вычислениях делают его рискованным. Поэтому расчёт объёма земляных работ и массы извлекаемого грунта должен производиться профессионалами, имеющими не только теоретический, но и практический опыт. В соответствии с проделанными расчётами определяется время, необходимое для разработки котлована или траншеи и производится определение сметной стоимости проекта. На этом предварительный этап можно считать завершённым.
Выполнение работ
Рациональное использование финансовых ресурсов предполагает периодические проверки размеров строящегося котлована и прокладываемой траншеи. Так обеспечивается контроль уже освоенного объёма земляных работ.

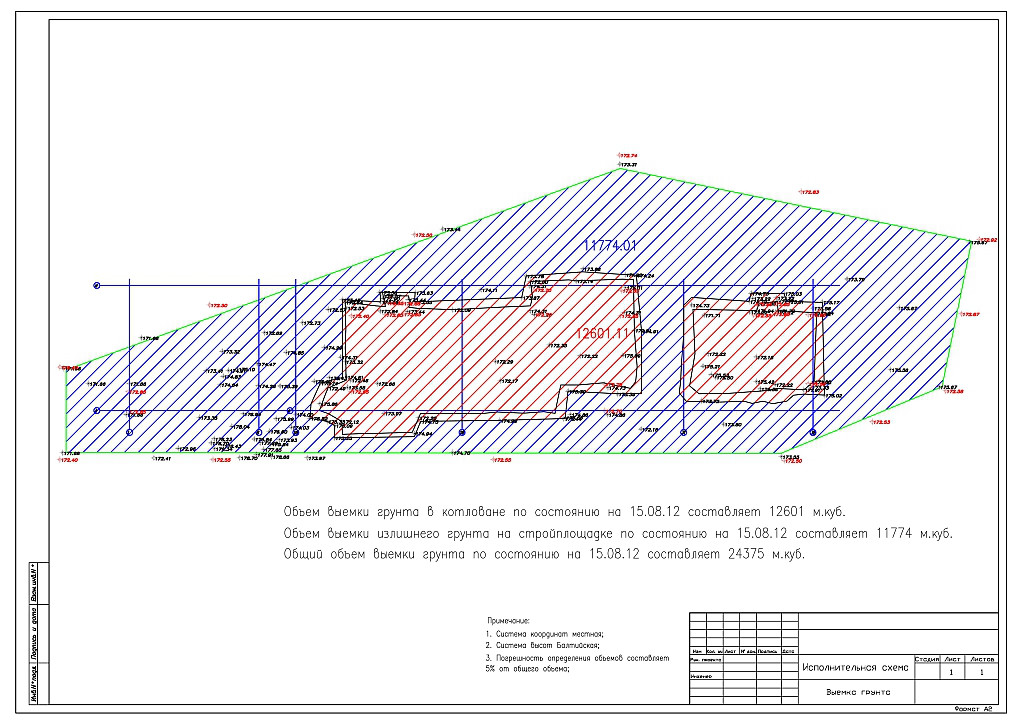

По окончании строительства объекта производится сверка реальных результатов с проектными. Снова подсчитывается количество земляных масс и осуществляется оформление необходимой документации. В комплект входит топографическая съёмка участка до начала строительства и после его завершения, карта расчёта количества грунта и картограмма подсчёта его реального объёма. Имея на руках все необходимые документы, можно убедиться в эффективности выполнения вычислений и качестве работ подрядчика.
Опытные специалисты компании «Топограф» обеспечат выполнение всех пунктов плана в точном соответствии с действующими нормами и правилами. Высококвалифицированные инженеры с помощью новейшего оборудования произведут необходимые замеры и расчёты, а также предоставят подробный отчёт заказчику. Достаточно сделать всего лишь один звонок, чтобы получить полноценную консультацию и узнать об услугах. Работаем в Киеве, области и во всех регионах Украины.
Расчет объёма земляных работ при сооружении ГНП
1. РАСЧЕТ ОБЪЁМА ЗЕМЛЯНЫХ РАБОТ ПРИ СООРУЖЕНИИ ГНП
• Параметры земляных сооружений, применяемых при
сооружении ГНП (ширина, глубина и откосы траншеи, сечение
насыпи и крутизна её откосов и др.), устанавливают в
зависимости от диаметра (Dн) трубопровода, способа его
закрепления, рельефа местности, грунтовых условий
• Минимальная ширина траншеи по дну
• D +300 мм для трубопроводов диаметром до 700 мм
• 1,5D для трубопроводов диаметром 700 мм и более с учётом
следующих дополнительных требований:
– для трубопроводов Dн = 1200 и 1400 мм при рытьё траншей с
откосами не круче 1 : 0,5 ширину траншеи по дну уменьшают до
величины D +500 мм;
• – допускается принимать ширину траншей равной ширине рабочего
органа землеройной машины, но не менее указанной;
• – ширина траншеи по дну на кривых участках под гнутые или сварные
отводы равна двукратной величине по отношению к ширине на
прямолинейных участках для обеспечения вписания трубопровода в
кривую траншею;
• – ширина траншеи по дну под балластными грузами или анкерными
установками должна быть не менее 2,2D, на участках трубопровода
балластируемого грунтом с использованием нетканого синтетического
материала, 1,6D
• Глубину траншеи устанавливают из условий предохранения
трубопровода от механических повреждений при переезде через
него автотранспорта, строительных и сельскохозяйственных
машин и назначают равной:
• для трубопроводов диаметром D до 1000 м – D + 0,8 м;
• для трубопроводов диаметром 1000 м и более D+1 м;
• для болотистых грунтов, подлежащих осушению, D +1,1 м;
• для песчано-барханных грунтов D+1 м от нижних межбарханных
оснований;
• для скальных и болотистых грунтов при отсутствии проезда
автотранспорта, строительных машин D+ (0,6-0,8) м.

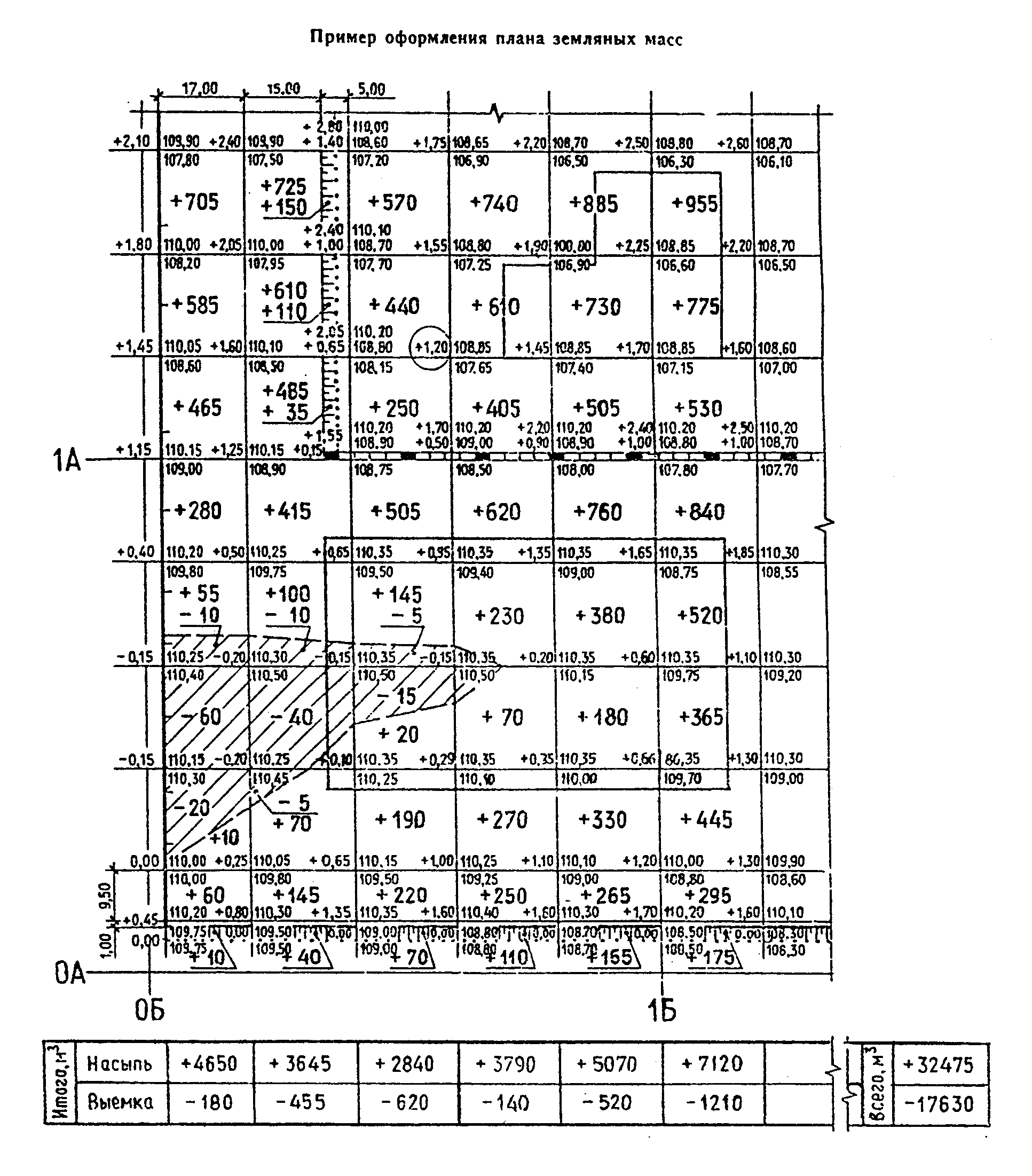

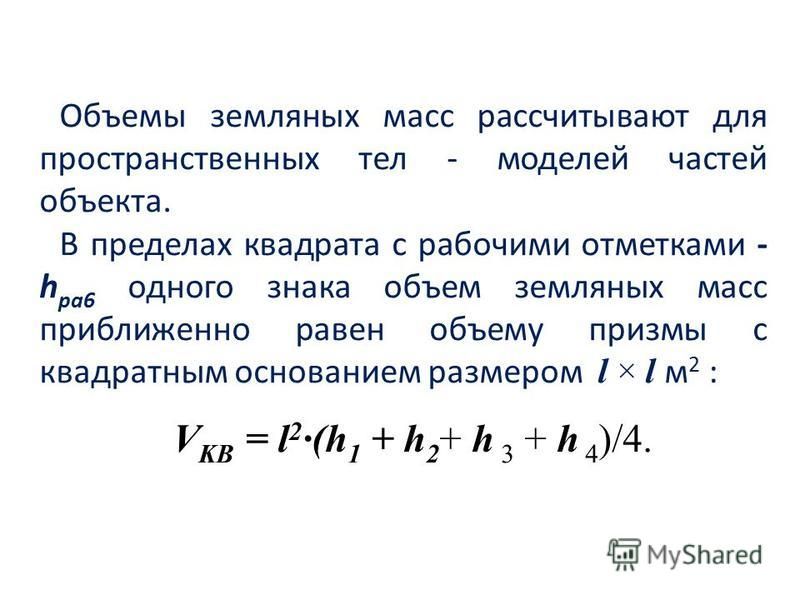

5. При разработке траншей с откосами объём земляных работ VЗ.Р. определяется:
где В1 – ширина траншеи по верху, м;
В2 – ширина траншеи по низу, м;
L – длина траншеи, м;
Н – глубина траншеи, м;
n – коэффициент откоса (табл. 1).
6. ВЫБОР ЗЕМЛЕРОЙНОЙ ТЕХНИКИ И КОМПЛЕКТА МАШИН ДЛЯ ТРАНСПОРТИРОВКИ ГРУНТА
Определение ёмкости ковша экскаватора будет зависеть от Vз.р., для этого можно
воспользоваться следующими требованиями.
• В соответствии со СНиП II-05-06-85* глубина траншеи
определяется:
• hт = D + 0,8 м, если D
• hт = D + 1 м, если D > 1000 мм.
• Ширина траншеи также зависит от диаметра прокладываемого
трубопровода:
• В = D + 300 мм, если D
• В = 1,5 D, если D ≥ 700 мм.
Калькулятор расчета котлована, стоимость земляных работ, расчет объема котлована разной формы
«Что нам стоит дом построить — просто вырыть котлован…” В этой песенке вся суть начала строительства, которое начинается именно с земляных работ по выемке грунта для фундамента и инженерных сооружений. Первым этапом выполнения любых видов работ является составление проекта и проведения калькуляции. Важно правильно спланировать график и последовательность каждой операции, а также просчитать их бюджет. Наш онлайн Калькулятор расчета котлована и стоимости земляных работ поможет точно рассчитать объем и финансовые затраты по его рытью.
Как пользоваться калькулятором
Калькулятор земляных работ очень простой в использовании. Вам надо внести всего несколько параметров, а именно:
- Выбрать форму
- Длину
- Ширину (или радиус)
- Глубину
- Стоимость за м3 .
Нажмите кнопку «Рассчитать» и в результате получите все необходимые данные по объему и цене, а также площади, которая будет задействована под земляные работы.
С помощью калькулятора вы посчитаете объем котлована или траншеи любой формы — прямоугольной, с усеченными краями (трапециевидной) и круглой. Это важно, особенно когда необходимо вывозить землю с участка.
При рытье котлована или траншеи придерживаются таких рекомендаций:
- траншея для заливки ленточного фундамента должна быть на 60 см шире пректнойширины самого фундамента;
- на плотных грунтах, например, глинистых, можно копать котлован с отвесными (прямоугольными) стенками;
- при сыпучих грунтах надо копать стенки под уклоном, чтобы избежать обвала и обсыпания, проектная площадь — это дно котлована или траншеи.
Если грунт очень нестабильный, то могут понадобиться подпорные стенки.
Стоимость земляных работ
Земляные работы — это первая категория расходов, связанных со строительством. Цены на них будут зависеть от специфики деятельности и региона нашей страны. Здесь учитываются условия местности. Чем они сложнее (например, высокий уровень грунтовых вод, сыпучий грунт), тем выше цены на услугу.
Стоимость земляных работ также будет зависеть от масштабов строительства. Как правило, для крупных проектов предлагают более привлекательные тарифы.
При заключении договора с подрядчиком на рытье котлована, сразу оговорите цену за м3 с учетом глубины. Часто стоимость увеличивается в два раза, когда надо копать глубже чем на метр.
Еще на подготовительном этапе важно правильно просчитать количество выработанного грунта. Ведь полная цена будет состоять не только из рытья самой ямы, но и вывоза выкопанной земли.
Заранее спланируйте куда можно поместить верхний плодородный слой, который потом используете в саду или огороде. Часть неплодородной почвы можно использовать для выравнивания участка, а также для подсыпки фундамента после удаления опалубки. Всю лишнюю землю надо будет вывезти за пределы строительного участка. Предварительно договоритесь о транспорте, а также о месте куда можно будет вывозить вырытый грунт.
Учтите, что высыпать выкопанную землю можно только в отведенных местах и на это могут потребоваться специальные разрешения.
Калькулятор расчета котлована и стоимости земляных работ поможет правильно все просчитать и спланировать. Соответственно все работы будут идти согласно графика и составленной сметы.
При возведении дома или гаража вам также понадобится «Калькулятор расчета бетона при заливке строительных конструкций«.
Как правильно замерить и определить объем котлована вы узнаете из видео.
