Расчет объема земляных работ для траншеи под трубопровод: объема земляных работ при прокладке трубы, по дну, требования СНиП и СП, расценки в смете

Содержание

Определение объема земляных работ | Tesrf.ru

Выемка грунта для укладки трубопровода и подсчета объемов земляных работ

Объем земляных работ необходимо определять для того, чтобы обоснованно выбрать методы и средства их выполнения, установить необходимость транспортирования или возможности распределения вынутого из котлованов или траншей грунта на прилегающей территории и последующего его использования для устройства обратных засыпок, вычислить стоимость земляных работ.

Земляные работы по сравнению с другими работами на строительной площадке являются наиболее трудоемкими и поэтому выполняются механизированным способом. И только в отдельных случаях, когда не представляется возможным использовать механизмы, применяется ручной труд в небольших объемах.

[adsense1]

Срезка растительного слоя

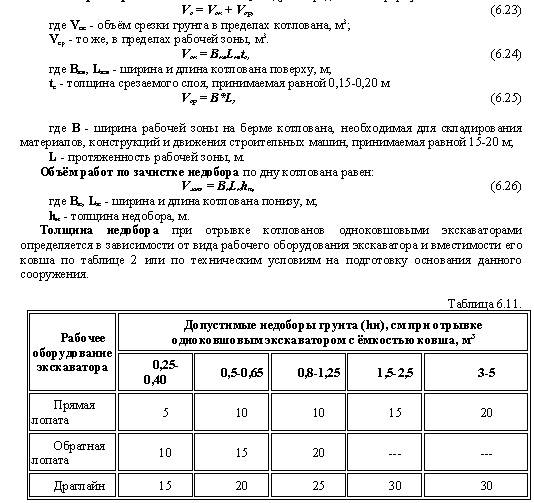

Объем работ по срезке растительного слоя определяется по формуле

VС.Р.С = L*B*0,2

V — объем срезки растительного слоя, м3;

Lдлина трас­сы, м;

В — ширина рабочей зоны, м;

В = А + М + Б + 1

А ширина траншеи поверху, м;

М рабочая зона монтажного механизма, используемого для укладки труб, м,

Б зона складирования грунта, м;

Схема определения ширины рабочей зоны

Б = 2*KP*V / h

KP – коэффициент разрыхления грунта;

V – объем грунта 1 м траншей, м3;

h — принимаемая высота отвала, м, (h = 1,5 – 2 — средняя толщина растительного слоя, м)

Для основных производственных процессов объемы разрабатываемого грунта определяют в плотном теле. Подсчет объемов сводится к определению объемов различных геометрических фигур, составляющих то или иное сооружение.

Для подсчета земляных работ по отрывке траншеи необходимо на всех пикетах, а также в точках перехода трубопровода на другой диаметр, перелома продольного профиля трассы определить поперечные сечения траншеи.

[adsense2]

Тогда объем выемки грунта согласно рисунку определяется по формуле:

V = ((FП + FП+1) / 2) * LП

FП , FП+1 — площадь поперечного сечения в характерных точках траншеи, м2;

LП длина траншеи между этими точками, м.

Схема определения объема траншеи

Ширину траншеи по дну и ее глубину определяют согласно СНиП 3.02.01-87 в зависимости от конструктивных особенностей линейно-протяженного сооружения и методов производства работ.

В объем земляных работ необходимо включить отрывку приямков при бесканальной прокладке тепловых сетей, а также котлованов под камеры и колодцы. При сложных формах выемок их разбивают на более простые геометрические тела, производят подсчет их объемов, которые затем суммируют.

При подсчете объемов земляных работ следует выделить объем избыточного грунта, вытесняемого трубопроводами, колодцами, камерами, подъем грунта, образовавшегося за счет остаточного рыхления, который в свою очередь, равен объему засыпки, умноженному на коэффициент остаточного разрыхления грунта.

Для получения объема планировочных работ всю площадь на плане с горизонталями (генплан трассы) разбивают на элементарные участки, по каждому из них подсчитывают объем грунта и результаты суммируют.

Показатели разрыхления грунта

Грунт

Первоначальное увеличение объема грунта после разработки, %

Остаточное разрыхление грунта, %

Глина ломовая

28-23

6-9

Суглинок легкий

18-24

3-5

Песчаный

10-15

2-5

Насыпной неуплотненный

12-17

3-6

Основные способы разработки грунта

Земляные работы могут выполняться вручную и механизированными способами — меха­ническим, гидромеханическим, взрывным и комбинированным.

Разработка грунта вручную допускается только в тех случаях, когда по каким-либо объективным причинам не могут быть использованы землеройные и другие механизмы и объемы работ малы. Так, для рытья приямков под стыки плетей трубопроводов или для подчистки оснований узких траншей из-за стесненных условий и малого объема работ механизмы не могут быть применены, и поэтому используют ручной труд.

Механическим способом, при котором на грунт действуют усилием резания различных машин, выполняют до 85% объемов земляных работ.

Выбор гидромеханического, взрывного и комбинированного способов разработки грунта зависит от конкретных условий строительства.

СНиП III-42-80 : Земляные работы

Общие положения
Подготовительные работы

3.1. Размеры и профили траншей устанавливаются проектом в зависимости от назначения и диаметра трубопроводов, характеристики грунтов, гидрогеологических и других условии.

3.2. Ширина траншей по дну должна быть не менее D+300 мм для трубопроводов диаметром до 700 мм (где D — условный диаметр трубопровода) и 1,5 D — для трубопроводов диаметром 700 мм и более с учетом следующих дополнительных требований:

для трубопроводов диаметром 1200 и 1400 мм при рытье траншей с откосами не круче 1:0,5 ширину траншеи по дну допускается уменьшать до величины D+ 500 мм;

при разработке грунта землеройными машинами ширина траншей должна приниматься равной ширине режущей кромки рабочего органа машины, принятой проектом организации строительства, но не менее указанной выше;

ширина траншей по дну на кривых участках из отводов принудительного гнутья должна быть равна двукратной величине по отношению к ширине на прямолинейных участках;

ширина траншей по дну при балластировке трубопровода утяжеляющими грузами или закрепления анкерными устройствами должна быть равна не менее 2,2D, а для трубопроводов с тепловой изоляцией устанавливается проектом.

3.3. Крутизна откосов траншей должна приниматься в соответствии со СНиП 3.02.01-87, а разрабатываемых на болотах — согласно табл. 1.

Таблица 1

Торф

III(сильно обводненные)

Крутизна откосовтраншей, разрабатываемых на болотах типа

I

II

Слабо разложившийся

1:0,75

1:1

Хорошо разложившийся

1:1

1:1,25

По проекту

В илистых и плывунных грунтах, не обеспечивающих сохранение откосов, траншеи разрабатываются с креплением и водоотливом. Виды крепления и мероприятия по водоотливу для конкретных условий должны устанавливаться проектом.

3.4. При рытье траншей роторными экскаваторами для получения более ровной поверхности дна траншей на проектной отметке и обеспечения плотного прилегания уложенного трубопровода к основанию на всем протяжении вдоль оси трубопровода на ширине не менее 3 м должна проводиться в соответствии с проектом предварительная планировкамикрорельефа полосы.

3.5. Разработку траншей на болотах следует выполнять одноковшовыми экскаваторами с обратной лопатой на уширенных или обычных гусеницах со сланей, драглайнами или специальными машинами.

При прокладке трубопроводов через болота методом сплава разработку траншей н плавающей торфяной корки целесообразно выполнять взрывным способом, применяя удлиненные шнуровые, сосредоточенные или скважинные заряды.

Пункты 3.6 и 3.7 исключить.

3.8. В целях предотвращения деформации профиля вырытой траншеи, а также смерзания отвала грунта сменные темпы изоляционно-укладочных и земляных работ должны быть одинаковыми.

Технологически необходимый разрыв между землеройной и изоляционно-укладочной колонной должен быть указан в проекте производства работ.

Разработка траншей в задел в грунтах (за исключением скальных в летнее время), как правило, запрещаются.

Рыхление скальных грунтов взрывным способом должно производится до вывоза труб на трассу, а рыхление мерзлых грунтов допускается производить после раскладки труб на трассе.

3.9. При разработке траншей с предварительным рыхлением скального грунта буровзрывным способом переборы грунта должны быть ликвидированы за счет подсыпки мягкого грунта и его уплотнения.

3.10. Основания под трубопроводы в скальных и мерзлых грунтах следует выравнивать слоем мягкого грунта толщиной не менее 10 см над выступающими частями основания.

3.11. При сооружении трубопроводов диаметром 1020 мм и более должна проводиться нивелировка дна траншеи по всей длине трассы: на прямых участках через 50 м; на вертикальных кривых упругого изгиба через 10 м; на вертикальных кривых принудительного гнутья через 2 м; при сооружении трубопроводов диаметром менее 1020 мм только на сложных участках трассы (вертикальных углах поворота, участках с пересеченным рельефом местности), а также на переходах через железные и автомобильные дороги, овраги, ручьи, реки, балки и другие преграды, на которые разрабатываются индивидуальные рабочие чертежи.

3.12. К моменту укладки трубопровода дно траншеи должно быть выровнено в соответствии с проектом.

Укладка трубопровода в траншею, не соответствующую проекту, запрещается.

3.13*. Засыпка траншеи производится непосредственно вслед за опуском трубопровода и установкой балластных грузов или анкерных устройств, если балластировка трубопровода предусмотрена проектом. Места установки запорной арматуры, тройников контрольно-измерительных пунктов электрохимзащиты засыпаются после их установки и приварки катодных выводов.

При засыпке трубопровода грунтом, содержащим мерзлые комья, щебень, гравий и другие включения размером более 50 мм в поперечнике, изоляционное покрытие следует предохранять от повреждений присыпкой мягким грунтом на толщину 20 см над верхней образующей трубы или устройством защитных покрытий, предусмотренных проектом.

Примечание. Проведение послеусадочного восстановления магистральных трубопроводов (укладка на проектные отметки, восстановление проектной балластировки, дозасыпка грунта в траншеи, восстановление насыпей и др.) производится в порядке, установленном Правилами о договорах подряда на капитальное строительство, утвержденными постановлением Совета Министров СССР от 24. 12.1969 г. № 973.

Таблица 2

Величина допуска(отклонение), см

Половина ширины траншеи по дну по отношению к разбивочнойоси

Отклонение отметок при планировке полосы для работыроторных экскаваторов

– 5

Отклонение отметок дна траншеи от проекта:

Толщина слоя постели из мягкого грунта на дне траншеи

Допуск

+ 20, – 5



при разработке грунтаземлеройными машинами

– 10

при разработке грунтабуровзрывным способом

– 20

+ 10

Толщина слоя присыпки из мягкого грунта над трубой (припоследующей засыпке скальным или мерзлым грунтом)

+ 10

Общая толщина слоя засыпки грунта над трубопроводом

+ 20

Высота насыпи

+ 20, – 5

3.14*. Мягкую подсыпку дна траншеи и засыпку мягким грунтом трубопровода, уложенного в скальных, каменистых, щебенистых, сухих комковатых и мерзлых грунтах, допускается по согласованию с проектной организацией и заказчиком заменять сплошной надежной защитой, выполненной из негниющих, экологически чистых материалов.

3.15. Земляные работы при сооружении магистральных трубопроводов должны выполняться с соблюдением допусков, приведенных в табл. 2.

Сборка, сварка и контроль качества сварных соединений трубопроводов
Транспортировка труб и трубных секций
Защита магистральных трубопроводов от коррозии изоляционными покрытиями
Укладка трубопровода в траншею
Строительство переходов трубопроводов через естественные и искусственные препятствия
Прокладка трубопроводов в особых природных условиях
Электрохимическая защита трубопроводов от подземной коррозии
Очистка полости и испытание трубопроводов
Линии технологической связи магистральных трубопроводов
СНиП III-42-80 : Охрана окружающей среды

Юнис-Юг

 Запрос обновления

10.12.2009

  Обновление Системы Трубопровод 2009 от 10.12.2009.

Формируем сообщество пользователей

Система Трубопровод 2009 – это передовое решение для проектирования магистральных трубопроводов и мы стремимся удовлетворять самые разные требования пользователей программы. На нашем сайте открыт форум, в котором могут принимать участие все, кто интересуется развитием проекта Система Трубопровод 2012.

Топоплан – новый модуль в составе Система Трубопровод 2009

В состав Система Трубопровод 2009 включено новый модуль – Топоплан для построения цифровой модели местности (ЦММ). Топографические планы, созданные средствами Топоплан, обладают рядом преимуществ. В частности новая версия LandProf2009 может считывать существующие на плане инженерные коммуникации и сооружения (трубопроводы, кабели дороги, ЛЭП и др.), начерченные в Топоплане и автоматически создавать в структуре трассы пересечения с этими коммуникациями. Это существенно сокращает объем ручной работы топографов при подготовке профилей трассы и создании ведомостей пересечении.



Усовершенствование функции экспорта в СТАРТ

  • Подключена база грунтов СТАРТ.
  • Внесены изменения в экспорт вставок.
  • Добавлен экспорт параметров изоляции.
  • Добавлены настройки экспорта балластировки и изоляции.
  • Добавлена поддержка старых версий СТАРТ.



Расчет земляных работ

Ранее траншея формировалась из участков пяти разных типов (способ разработки, способ засыпки, откосы, подсыпка, присыпка). В обновленной версии Система Трубопровод 2009, благодаря новому принципу работы, траншея формируется из участков одного типа, в котором собраны все свойства траншеи. Кроме значительного сокращения объема данных, которые приходится вводить пользователю, это также позволило упростить пользовательский интерфейс.

В настоящем выпуске Система Трубопровод2009 усовершенствованы функции расчета земляных работ: объем грунта разделяется по способу разработки траншеи, категории грунта и ИГЭ; рассчитывается длина траншеи с разделением по глубинам. Расчет объемов выполняется с учетом увеличение ширины траншеи согласно СНиП III-42-80.



Новая база вставок

База вставок является важным компонентом LotWorks2009 и LandProf2009, по которой выполняется подбор вставок и отводов при прокладке трассы и профилировании трубопровода.

Новая база вставок позволяет создавать и хранить для каждого диаметра трубопровода разные виды вставок (R5ДУ, R10ДУ, R3,5ДУ, R2,5ДУ, R2ДУ, R1,5ДУ и холодногнутые), а также хранить для каждого вида радиус отводов, из которых вставка состоит. Ранее радиусы отводов были заданы для каждого диаметра трубопровода по ГОСТ 28338-89 и пользователи не могли изменять их, что сужало возможность использования программы при проектировании трубопроводов с нестандартными изделиями.

Кроме этого база вставок в комплекте поставки расширена и теперь включает вставки по ГазТУ 102 – 488 и содержит 19 разных диаметров трубопровода по ГОСТ 20295-85 и ГОСТ 10706-76. Добавление других диаметров пользователи могут легко выполнять самостоятельно.



Расчет упругого изгиба

В Система Трубопровод 2009 Вы можете выполнять расчет параметров упругого изгиба трубы по круговой кривой или по «параболе». Расчет по параболе особа актуален для институтов, проектирующих газопроводы. В новой версии программы усовершенствован расчет кривых по параболе и добавлен расчет минимального радиуса по условиям жесткости.



Расширены возможности Мастера оцифровки профиля

Мастер оцифровки профиля является важнейшим компонентом Система Трубопровод 2009, который позволяет встраивать LotWorks2009 в существующий технологический процесс предприятия.

Больным местом процесса проектирования, которое сильно влияет на производительность, являются неточности в исходном наборе профилей. Неточности в исходных данных становятся еще более болезненными, когда изыскания выполнены субподрядными организациями и нет возможности быстро все исправить. Чаще всего на исходном профиле линия земли не соответствует числовым данным в подвале. В этом случае, числовые данные в подвале имеют больший приоритет, и именно ими следует пользоваться. С помощью Мастера оцифровки Вы можете определить положение и отметки характерных точек земли по числовым данным в повале чертежа, а также задать сбросы, указав величину сброса на профиле.

Если этого будет недостаточно, то можно воспользоваться Редактором характерных точек, и корректировать точки вручную. Ранее Редактор характерных точек был доступен только в LandProf2009.

Новый Мастер оцифровки позволяет при оцифровке профиля перехода автоматически создавать в структуре трассы объект укрупненного перехода, что ускоряет процесс оцифровки комплекта профилей трассы.

Теперь при оцифровке первого профиля трассы (создании трассы) можно изменить предельное значение градусной меры углов, считающихся створными точками. Ранее это значение можно было изменять только в LandProf2009 при создании трассы, а в LotWorks2009 оно было фиксированным – 20 минут.

В новой версии LotWorks Вы можете оцифровывать профиля с нестандартными масштабами, например, с горизонтальным масштабом 1:2500. Эта же возможность добавлена в команду построения профилей в модуле LandProf.



Расширены возможности по оцифровке геологического разреза

Очень часто оформление геологических данных на профилях, полученных от сторонних организаций, не соответствует стандартам. Например, штриховка геологических слоев взорвана, и представлена в виде отдельных линий и отрезков. В новой версии можно создавать подошвы геологических слоев и задавать свойства ИГЭ с помощью команд Создать ИГЭ и Создать геол. линию. Ранее эти команды были доступны только в GeoDraw2009.



Другие улучшения

Расчет по прямым

  • Важным нововведением Система Трубопровод 2009 является возможность строить продольные профили по углам поворотов, без учета кривых. Эта функция очень полезна при оцифровке профилей, полученных от сторонних организаций, так как такие профили строятся по углам поворотов.

Отображение трубопровода

  • В новой версии программы добавлены опции отображения линий трубы на профиле. Вы можете указать в настройках, отображать верхнюю или нижнюю линию трубопровода.

Сноски углов трубопровода

  • В новой версии программы усовершенствованы сноски углов: автоматическое выравнивание полок по длине текста, настройка вида сноски, удобное редактирование текста без необходимости взрывать объект. Команды доступны из контекстного меню на объекте Сноска. Шаблон текста сноски можно задать в настройках программы. В список доступных параметров шаблона сноски добавлена вертикальная биссектриса – <БВерт>.

Отображение снесенных скважин

  • В модуле Landprof2009 добавлена функция отображения снесенные скважины на трассе. Воспользоваться командой можно через Навигатор объектов или через Редактор снесенных скважин.

Расчет профиля

  • Добавлена функция вывода данных для формирования ведомости Расчет профиля магистрального газопровода. Программа формирует текстовый файл с информацией по всем углам трубопровода. В настройках, можно задавать состав и последовательность вывода значений. Для удобного управления сформированным файлом, рекомендуется открыть его в MS Excel.





Получить эти объемы земляных работ по макету трубопроводной сети

Получить эти объемы земляных работ макета трубопроводной сети

18 мая 2010 г. , 13:12

Во время одного из моих учебных занятий по упражнению с сетью трубопроводов один из моих студентов спросил меня, как рассчитать земляные работы (объемы выемки), необходимые для прокладки сети трубопроводов, спроектированной рядом с центральной линией проезжей части или прикрепленной к ней.

При подготовке к этому курсу я думал, что это сложная тема, но также понял, что это можно сделать, создав еще один коридор.

Обычно при проектировании трубопроводной сети вы начинаете с трассы, профиля, узла и, наконец, коридора. И, конечно же, поверхность существующей земли должна быть на месте. Это тот же процесс, что и при проектировании проезжей части.
Но в этом случае у вас уже есть трасса проезжей части и рядом с ней привязана разводка трубопроводной сети.
Итак, как мне рассчитать земляные работы, необходимые для этой сети трубопроводов? Использую ли я такое же выравнивание?

На самом деле вам нужно создать еще один коридор для трубопроводной сети, как вы создали коридор для проезжей части.
Но теперь ваша трасса не является осевой линией проезжей части, вместо этого в качестве трассы будет использоваться осевая линия вашей сети трубопроводов.

Итак, после размещения трубопроводной сети на виде в плане и на виде профиля вам необходимо выполнить следующие шаги перед созданием другого коридора.

  1. Создайте трассу для ваших труб или трубопроводной сети.
  2. Создайте новый профиль, взяв за основу нижнюю часть трубопроводной сети.
  3. Создайте новую сборку для трубопроводной сети.
  4. Построен другой коридор (и поверхность коридора) на основе вышеперечисленных элементов.

Эти 4 шага будут объяснены более подробно ниже:

1) Перейдите на ленту, вкладку «Главная», панель «Создать дизайн», перейдите к «Выравнивание» и выберите команду «Создать выравнивание из сетевых частей».

Команда предложит выбрать конструкции и/или трубы, которые будут частью трассы.
По завершении команда запросит имя трассы, описание и примененные стили, что ничем не отличается от создания трассы проезжей части.


Но теперь вы найдете ниже дополнительную опцию для создания профиля и вида профиля сразу после создания выравнивания:

При нажатии кнопки «ОК» появится всплывающее диалоговое окно «Создать профиль из поверхности»:

Добавьте все нужные поверхности в свой профиль и нажмите «Рисовать в виде профиля».
Перейдите к отображению трубопроводной сети, чтобы проверить ранее выбранные трубы и конструкции.

Теперь нажмите «Создать вид профиля», чтобы создать вид профиля на чертеже.

2) Перейдите на ленту, вкладку «Главная», панель «Создать дизайн», перейдите в «Профиль» и выберите команду «Инструменты создания профиля»:

Создайте профиль компоновки с помощью команды «Касательные», следуя нижней части труб и/или конструкций.

3) Следующим шагом является создание сборки для трубопроводной сети (в данном случае и для простоты только для труб). Я использовал стандартную сборку TrenchPipe1 с отрегулированными параметрами ширины и уклона дна.

4) Теперь создайте коридор с трассой трубопроводной сети, вновь созданным профилем и вновь созданной сборкой.
В зависимости от того, что вы хотите рассчитать, выберите правильные цели для строительства этого коридора. В этом случае, а также на самом верхнем изображении, я использовал существующую землю в качестве целевой поверхности.
Но в качестве примера на изображении ниже, чтобы сделать изображение более наглядным, гладким и чистым, я использовал поверхность коридора с линиями DATUM дороги в качестве целевой поверхности.

И последнее, но не менее важное: создайте поверхность коридора и используйте ее с линиями выборки, секциями и количествами.

При создании трассы проезжей части или трассы трубопроводной сети или траншеи нет ничего другого. Но в Civil 3D есть дополнительная возможность создать трассу и профиль (вид) непосредственно из трубопроводной сети.

К сожалению, профиль дизайна или макета не может быть или не может быть динамически присоединен к другим объектам. Если бы это было возможно, то изменение вашей сети трубопроводов привело бы к динамическому обновлению вашего другого коридора и, следовательно, к динамическому обновлению ваших исходных данных для секций и количеств.

Нравится:

Нравится Загрузка…

Связанные

Запись подается в разделе: Выравнивание, AutoCAD Civil 3D, Коридор, Трубопроводные сети, Профиль (вид), Поверхности.Метки: Трасса, Коридор, Трубопроводные сети, Профиль.

Расчет земляных работ по

Расчет земляных работ



Размеры указать в метрах

B – глубина котлована
Y – длина котлована
X – ширина траншеи

Строительные земляные работы – рытье под фундамент, бассейн или пруд, траншея для автономной загородной канализации, дренажной системы или водного коттеджа.
При организации земляных работ очень важно оценить объем выемки.
Стоимость земляных работ состоит из рытья траншеи или траншеи и вывоза грунта. Необходимо спланировать движение почвенного слоя земли впрок в саду или во дворе. Краевая часть грунта используется для выравнивания участка, обратной подсыпки фундамента или вывозится за пределы участка. Места для вывоза грунта определяются заранее.

Также обратите внимание, что цены за 1 кубический метр земляных работ часто увеличиваются с увеличением глубины работ.Так что цена от поверхности до глубины 1 метр и от 1 метра и глубже может различаться даже в два раза. Частые перемещения земли как отдельная статья расходов. Чтобы не было непредвиденных расходов, обговаривайте все заранее с подрядчиком.

Учитывать запас в сумме земляных работ на опалубку для заливки фундамента.

Вручную или с обратной лопатой?
У каждого из этих подходов есть свои плюсы и минусы.
При работе вручную земляные работы могут быть выполнены более аккуратно.
При дешевой рабочей силе и небольших объемах итоговая стоимость производства ручных земляных работ может быть меньше, чем аренда экскаватора и другой техники. Легче осуществить контроль размера и геометрии котлована.
Однако часто выигрывает значительное количество грунта и скорость обратной лопаты. В любом случае решение зависит от вас.

Порядок земляных работ.
Планировка ямы.
Сначала нужно разметить место в яме или траншее.Для этого по земле с помощью колышков и тонкого шнура обратитесь к рабочему месту. Для контроля геометрии измеряются две диагонали будущего котлована – они должны совпадать.

Однако это непрофессиональный способ и подходит для разметки траншей или относительно ровной местности.

Для более точного проектирования земляных работ по следующей технологии.
На некотором расстоянии от предполагаемого котлована вкапывают деревянные столбы, группами по две штуки (обножки). Они крепят доску горизонтально, на которую натягивают шнуры.Доски стараются закрепить на одном уровне друг с другом.
Перемещая шнуры, добивайтесь точной маркировки. Эти обноски в дальнейшем используют и для точной опалубки ленточного фундамента.

Значительно облегчает работу уровень, теодолит, лазерная рулетка или лазерный уровень.

Раскопки.
При слабом поле или значительной глубине выемки особое внимание уделите безопасности выемки. При этом стенки ямы делают не строго вертикальными, а с уклоном — для предотвращения осыпания грунта.

Борта и дно ямы для контроля уровня и рельса достаточно длинные.

Контроль геометрии.
Для точного угла 90 градусов это один шаг. Треугольник со сторонами 3:4:5 м (или со сторонами, кратными этим числам) имеет угол 90 градусов. Отложите с одной стороны угол 3 метра, с другой – 4 и расстояние между точками должно быть ровно 5 футов.

Расчет земляных работ на строительной площадке

С развитием технологий мы значительно продвинулись в том, как мы воспринимаем наземное чтение.Раньше использовались только автоматические нивелиры, а теперь для снятия показаний с земли используются тахеометр, GPS, LIDAR. Раньше расчеты земляных работ выполнялись просто на бумаге, а затем выполнялись простые компьютерные приложения. Однако теперь используются либо электронные таблицы, такие как Excel, либо передовые программные продукты, специально разработанные для расчета земляных работ. Но объемные расчеты, выполненные с помощью программного обеспечения, все же должны быть представлены в понятной форме, даже если в разных программных продуктах получаются разные результаты.

Существует три различных метода, широко используемых для расчета земляных работ в проектах вырезки/засыпки. Прежде чем обсуждать их подробно, давайте попробуем понять некоторые основные определения терминов, связанных с расчетом земляных работ.

Земляные работы

Земляные работы — это инженерные сооружения, созданные путем перемещения и/или обработки огромных количеств почвы или несформированной породы. Земляные работы выполняются для изменения топографии участка для достижения проектных уровней. Земляные работы включают резку и засыпку для достижения требуемой топографии.

Резка

Резка — это процесс извлечения земляного материала из рабочего места для достижения желаемой топографии.

Наполнение

Засыпка — это процесс перемещения извлеченного материала или дополнительного грунтового материала к месту проведения работ для достижения желаемого рельефа.

Возьмем 2 простых примера для нашего исследования

В приведенном ниже примере график имеет размер 30 X 30 метров, и все уровни сетки измерены на уровне сетки 10M
Пример 1 (только резка)
Уровень земли
Секция 0 10 20 30
30 192.51 193,71 193,21 193,47
20 193. 04 193,14 192,92 193.01
10 192,61 192,56 192,63 192,67
0 192,56 192,68 192,67 192,57
Уровень формирования
191.9 193,1 192,6 192,87
192,43 192,53 192,31 192,4
192.01 191,96 192.03 192.06
191,95 192. 07 192.07 191,97
Пример 2 (нарезка и заполнение)
Уровень земли

192.51 193,71 193,21 193,47
193,04 193,14 192,92 193.01
192,61 192,56 192,63 192,67
192,56 192,68 192,67 192,57
Уровень формирования
193. 4 193,5 193,3 193,2
193,5 193,3 193,2 193,4
193,4 193,6 193,4 193,4
193,1 193,4 193,5 193,3

Метод усреднения:

В этом методе выясняются уровни в каждой точке сетки.Разница между средним значением двух наборов уровней, умноженная на площадь, дает результат. Это очень простой и прямой метод. Но это можно использовать только тогда, когда есть нарезка или начинка. Когда Выравнивание поверхности включает в себя как вырезание, так и заполнение, метод усреднения дает неверный результат, поскольку значения вырезания и заполнения аннулируют друг друга при усреднении.
Пример 1 (только резка)
Наполнение
0 0 0 0
0 0 0 0
0 0 0 0
0 0 0 0
    Средний 0 0
Резка
0. 61 0,61 0,61 0,6
0,61 0,61 0,61 0,61
0,6 0,6 0,6 0,61
0,61 0,61 0,6 0,6
    Средний 0.606 545,62
Пример 2 (нарезка и заполнение)
Наполнение
0 0,21 0 0,27
0 0 0 0
0 0 0 0
0 0 0 0
    Средний 0. 03 27
Резка
0,89 0 0,09 0
0,46 0,16 0,28 0,39
0,79 1,04 0,77 0,73
0,54 0.72 0,83 0,73
    Средний 0,526 473,625

Объем = Среднее * 900 = 0,606 * 900 = 545,62

Блочный метод (метод деления квадрата):

В этом методе объем нарезки или начинки определяется для каждого блока и суммируется, чтобы получить окончательный объем. Это математически проще, чем метод сечений, но более точный, чем метод среднего. Здесь также встречается проблема обнуления, когда в одном и том же блоке происходит и вырезание, и заполнение. Но здесь погрешность очень мала по сравнению со средним методом для всей области.

Пример 1 (только резка):

Разница в среднем для каждого блока 10 X 10

  0.61 0,61 0,6075
  0,605 0,605 0,6075
  0,605 0,6025 0,6025

Объем = сумма * 100 (площадь каждого блока) = 5,455 * 100 = 545,5 (резка)

) [Значения взяты из первых 2 строк и 2 столбцов уровня земли и формации)

Пример 2 (нарезка и заполнение) :

Разница в среднем для каждого блока 10 X 10

  0. 325 0,08 0,1225
  0,6125 0,5625 0,5425
  0,7725 0,84 0,765

Объем = сумма * 100 (площадь каждого блока) = 4,6225 * 100 = 462,25 (заполнение).

Примечание. Хотя в этом примере есть некоторое вырезание, из-за обнуления значения в том же блоке мы не получаем никакого значения в вырезании.

Метод сечения:

В этом методе разделы рисуются для каждой строки значения. Площадь резки и заполнения определяется для каждой секции методом трапеций или методом расчета площади нетто. Затем объем определяется путем умножения средней площади на расстояние между секциями. Этот метод более точен, но для больших площадей нахождение площади становится затруднительным, поскольку нам нужно найти пересечение точек, где встречаются линии, представляющие поверхности.

Пример 1 (только резка):

Сл.
Раздел Объем резки Объем заполнения
Площадь
кв. МТС
Предыдущий
Зона
Средняя
кв. МТС
Объем
Cu Метры
Площадь
кв. МТС
Предыдущий
Зона
Средняя
кв. МТС
Объем
Cu Метры
1 0,000 18.150 0,000 9.075 0,000 0,000 0,000 0,000 0,000
2 10. 000 18.050 18.150 18.100 181.000 0,000 0,000 0,000 0,000
3 20.000 18.300 18.050 18.175 181.750 0,000 0,000 0,000 0,000
4 30.000 18.250 18.300 18.275 182.750 0,000 0,000 0,000 0,000
    Итого     545. 500       0,000

Секции, относящиеся к примеру 2 (резка и заполнение):

Пример 2 (нарезка и заполнение) :

Сл.
Раздел Объем резки Объем заполнения
Площадь
кв. МТС
Предыдущий
Зона
Средняя
кв.МТС
Объем
Cu Метры
Площадь
кв. МТС
Предыдущий
Зона
Средняя
кв. МТС
Объем
Cu Метры
1 0,000 0,000 0,000 0,000 0,000 21. 850 0,000 10,925 0,000
2 10.000 0,000 0,000 0,000 0,000 25.700 21.850 23.775 237.750
3 20.000 0,000 0,000 0,000 0,000 8.650 25.700 17.175 171.750
4 30.000 1,948 0,000 0,974 9.740 3,848 8. 650 6.249 62.490
    Итого     9.740       471,990

Сводка результатов
Сл. Метод Пример 1 Пример 2
    Резка Наполнение Резка Наполнение
1 Метод усреднения 545,62 0 27. 000 473,625
2 Блочный метод 545.5 0 0,000 462,25
3 Метод сечения 545.500 0 9.740 471,990

Обзор различных методов
Методы Методы/формула Преимущества Недостатки Применимость
Метод усреднения Volume=Глубина зоны резки/заполнения* Самый простой метод расчета
  • Приблизительно,
  • нельзя применять, когда есть и резка, и наполнение
Используется для очень небольших проектов
Блочный метод Volume=Sum of (Глубина вырезания/заполнения* площади каждого блока) Очень легко вычислить площадь Блочный метод аннулирует объем, когда и резка, и заполнение находятся в одном блоке Обычно используется для нахождения объема для проектов выравнивания перед строительством здания
Метод сечения Площадь, которую можно узнать с помощью
  • Трапециевидный метод
  • Площадь нетто Метод
Объем = Lx1/2(A1+A2)
Математически очень хорош, поэтому используется в большинстве инфраструктурных проектов Включает много вычислений Используется в большинстве инфраструктурных проектов, включая
Дороги, ирригационные проекты, проекты железных дорог и т. д.

Заключение

Из приведенных выше примеров можно сделать вывод, что метод сечений сложен по сравнению с любым другим методом, но дает точные результаты. Кроме того, если для расчета используется средний метод или блочный метод, то, вероятно, объем будет немного меньше, и подрядчик получит меньшее количество и, следовательно, меньшую оплату за свою работу.

Расчет стоимости земляных работ – расчет стоимости земляных работ

🕑 Время прочтения: 1 минута

Нормативный анализ земляных работ является мерой количества земляных работ, которые необходимо выполнить, стоимости оборудования, машин и труда, необходимого для этого.Стоимость земляных работ зависит от глубины земляных работ, типа грунта, метода земляных работ и расстояния, на которое должен быть утилизирован извлеченный грунт. Стоимость всего этого добавляется к единице объема земляных работ, чтобы получить скорость земляных работ. Стоимость земляных работ в зависимости от глубины обычно делится на следующие категории:
  • Для глубины до 1,5 м
  • Для глубины от 1,5 м до 3 м.
  • Для глубины от 3 до 4,5 м.
  • Для глубины более 4.5м
Требуемая глубина земляных работ варьируется от проекта к проекту и от места к месту. На глубину раскопок влияет множество факторов. Мы не будем вдаваться в подробности о том же.

Обобщая вышеизложенные пункты, можно увидеть, что анализ ставок на земляные работы можно разделить по следующим направлениям: Первый метод заключается в выборе типа грунта, который необходимо выкопать, и расстояния, на котором грунт должен быть утилизирован. Тогда другой рассматриваемой переменной является глубина земляных работ, которая представлена ​​в описании анализа дебита следующим образом: 1.Земляные работы на слабых грунтах с шагом 1 км на следующие глубины: а) до 1,5 м б) от 1,5 м до 3 м в) от 3 м до 4,5 м 2. Земляные работы для твердого грунта/скальной породы на расстояние 1 км для следующих глубин: а) до 1,5 м б) от 1,5 м до 3 м в) от 3 м до 4,5 м В приведенных выше примерах раскопок возможно большее количество описаний с разным расстоянием захода и типом грунта. При проведении тендеров на строительные работы представляются все возможные комбинации для котировок в зависимости от требований проекта и условий площадки.

Анализ скорости земляных работ: Следующие пункты необходимо отметить перед началом анализа почвы:
  • Тип почвы
  • Длина хода и транспорт для перевозки вынутого грунта
  • Глубина котлована
  • Метод земляных работ – ручная или механизированная выемка грунта
  • Производительность труда для ручных земляных работ
  • Мощность оборудования для механических земляных работ и их стоимость в расчете на единицу количества.
  • Плата за воду, если используется
  • Прибыль подрядчика
Мы увидим пример выемки мягкого грунта на глубину до 1.5 м и расстояние упреждения 50 м на каждые 10 м 3 бетона.
Предметы Единицы Кол-во Тариф Сумма
Гидравлический экскаватор День 0,04125 5000 206,25
Трактор/самосвал День 0,04125 1500 61,88
Неквалифицированная рабочая сила День 1. 20 311,2 373,44
Итого 641,57
Плата за воду @1% всего 6,42
Прибыль контактора @15% 96,23
СУММА 744,22
Общий объем/куб.м до глубины 1,5 м СТОИМОСТЬ 74.42
В приведенном примере коэффициент количества гидравлического экскаватора, трактора/самосвала и неквалифицированных рабочих основан на их производительности в день (8 часов работы). Допустим, на 10 м3 гидравлический экскаватор тратит 0,04125 дня. Тогда его пропускная способность считается ((1×10)/0,04125) = 242,4242 м 3 /сутки. Это означает, что гидравлический экскаватор может выкопать 242,4242 м 3 грунта за один день. Его стоимость в день, включая водителя и топливо, составляет рупий. 5000.Тогда стоимость 10 м 3 земляных работ может быть рассчитана как: Количество дней, необходимых для земляных работ на 10 м 3 = 10/242,4242 = 0,04125 дней. Стоимость гидравлического экскаватора на 10 м 3 земляных работ = 0,04125×5000 = 206,25 рупий Аналогичным образом, исходя из мощности другого оборудования, работ и т. д., рассчитывается их стоимость. Прибыль подрядчиков также добавляется к общей стоимости труда и оборудования. Тогда общий итог дает норму земляных работ на 10 м 3 выемки грунта.Разное механическое оборудование имеет разную производительность в день для земляных работ. Их коэффициент на м 3 или на 10 м 3 следует учитывать для расчета. Подробнее: Анализ ставок строительных работ – Элементы и требования Анализ скорости оштукатуривания цементным раствором – количественный расчет Анализ скорости цементного раствора Расчет количества цемента и песка в растворе Анализ расценок на строительные работы Нормативный анализ кирпичной кладки Анализ количества и нормы железобетона

Как рассчитать земляные работы для фундамента

Земляные работы для фундамента

Эта статья «Как рассчитать земляные работы для фундамента» охватывает спецификацию земляных работ при земляных работах во всех типах грунтов, включая муррум, твердый муррум, мягкие породы (без взрывных работ, твердые породы) (без взрывных работ), горные породы (с взрывными работами).

Источник изображения: buluqalmuhandisalmadaniwordpresscom.

Список кодов IS для земляных работ

Должен применяться следующий Стандартный кодекс Индийского бюро. Во всех случаях для земляных работ следует ссылаться на последнюю редакцию норм.

  • Код безопасности для взрывных и связанных с ними буровых операций – 4081
  • Метод измерения строительных работ – 1200
  • Код безопасности для раскопок – 3764
  • Кодекс практики для измерения работ по гражданскому строительству – 3385
  • IS – 2720 Часть II Определение содержания влаги.
  •    Определение отношения влажности к плотности в сухом состоянии с использованием легкого уплотнения.
  • Определение плотности грунтов в сухом состоянии на месте методом замещения песка.
  • Определение плотности грунтов в сухом состоянии на месте методом колонкового бурения.

        Чертежи земляных работ для фундамента

         Чертежи земляных работ для фундамента должны содержать все необходимые чертежи с указанием участков, подлежащих выемке, засыпке, последовательности очередности и т. д.Инженер на месте должен строго следовать этим чертежам.

 Каковы процессы земляных работ в строительстве?

1. Заказчик/Подрядчик/Строитель должен получить действующий лицензионный платеж за грунт от государственного департамента концерна до начала раскопок и

2. Заказчик/Подрядчик/Строитель должен провести обследование площадки перед земляными работами и правильно установить линии и уровни для различных работ, таких как земляные работы при земляных работах для выравнивания, фундаментов, фундаментов, заполнения цоколей, дорог, водостоков, кабельных траншей, трубопроводы и т. д.Такое обследование должно выполняться путем получения точных поперечных сечений площади, перпендикулярных для установления опорных линий / линий сетки с интервалом 5 м или ближе, как это определено инженером площадки на основе профиля земли. Они должны быть проверены Инженером и впоследствии должным образом зарегистрированы.

3.  Площадь, подлежащая раскопкам/засыпке, должна быть очищена от заборов, деревьев, растений, бревен, свалок, кустов, растительности, мусора, слякоти и т. д. и других нежелательных веществ. Если при раскопках обнаружены корни или пни деревьев, они также должны быть удалены.Удаленный таким образом материал должен быть сожжен или утилизирован. Там, где предполагается засыпка землей, перед началом засыпки участок должен быть очищен от всех рыхлых/мягких участков, верхнего слоя почвы, содержащего вредные вещества/материалы.

Как заделать трещины в бетонных поверхностях| Руководство по ремонту трещин в бетоне

Различные способы земляных работ для фундамента

Земляные работы при раскопках вручную на глубину до 1,5 м от существующего GL:

a)     Классификация: Любые земляные работы будут классифицироваться по любой из следующих категорий.

 i)   Все виды почв: к ним относятся все виды, содержащие канкар, песок, ил, мурум и/или гальку, гравий, глину, суглинистый торф, золу, сланец и т. д., которые обычно можно выкопать лопатой, киркой, лопаты и  JCB, которые не классифицируются как мягкие и разложившиеся породы, а также твердые породы, указанные ниже. Это также должно включать встроенные каменные валуны размером не более 1 метра в любом измерении и не более 200 мм в любом из двух других размеров.

ii) Мягкая порода: должна включать горную породу, валуны, шлак, мел, сланец, твердый слюдяной сланец, латерит и т. д.которые должны быть выкопаны со взрывом или без него или могут быть выкопаны с помощью JCB, Poclain с ковшом, рыхлителем, долотом, кирками, молотком, ломами, клиньями и т. д. Это также должно включать земляные работы в щебне и просмоленных дорогах и тротуарах. Это также должно включать каменные валуны размером не более 1 метра в любом измерении и не более 500 мм в любом из двух других размеров. Каменная кладка, подлежащая демонтажу, также будет измеряться в соответствии с этим пунктом.

iii) Твердая порода: К этой категории относится горная порода, которую нелегко выкопать кирками, молотком, ломами, JCB и клиньями, но которая должна быть либо нагрета, если взрывные работы запрещены, либо должна быть подвергнута взрывным работам. Они должны быть сложены отдельно для измерения.

          Включает любой скальный или цементобетон или железобетон, раскопки которых не могут быть выполнены с использованием механических/гидравлических экскаваторов и где прибегают к взрывным работам.

Мнение ответственного лица о том, требует или не требует взрывных работ конкретная порода, является окончательным и обязательным. Любой вторичный взрыв / дробление взорванных валунов должен быть выполнен на месте перед укладкой.

После взрывных работ взорванную породу, которую можно поднять вручную вместе с осколками, следует укладывать на площадке

   b) Земляные работы при раскопках должны выполняться в соответствии с чертежами архитектора и консультанта по строительству на требуемую глубину и уровень и выравнивание во всех видах грунта.Глубина фундамента будет соответствовать инструкциям инженера. Работы по футеровке должны выполняться инженером участка.

Встреченные при раскопках корни или деревья должны быть срезаны и смазаны каменноугольной смолой. Выкопанную землю укладывают на расстоянии не менее 3 м от траншей, чтобы она не могла повредить стенки вырытых траншей. Стенки выкопанных траншей должны быть вертикальными и прямыми, а дно равномерно выровненным, обводненным, укрепленным и готовым к обработке от термитов.

   c)  В твердом грунте при глубине выемки более 2 м стороны траншей должны быть увеличены за счет шага по 50 см с каждой стороны, чтобы сохранить уклон 0,25 к 1. В рыхлом мягком или слякотном грунте ширина ступени должны быть соответствующим образом увеличены, или стороны могут быть наклонными, или могут быть сделаны подпорки и распорки.

 d)   При выемке дренажных работ борта и дно должны иметь требуемый наклон, форму и уклон. Резка должна производиться сверху вниз.Ни при каких обстоятельствах не допускается подрыв или подрезка. Окончательная поверхность должна быть аккуратно выровнена и хорошо утрамбована. Земля из выемки должна использоваться непосредственно для заполнения либо цоколя, либо грунта.

e)  Траншеи для фундамента должны быть свободны от воды и грязи во время выполнения фундаментных работ.

Меры безопасности при земляных работах под фундамент

1. Инженер должен принять надлежащие защитные меры, чтобы убедиться, что земляные работы для фундамента здания не повлияют на устойчивость и безопасность прилегающей конструкции.

2. Инженер должен принять меры предосторожности для безопасности людей, имущества или имущества соседей, чтобы избежать небрежности во время строительных работ.

3. По мере возможности выкопанные материалы должны использоваться в качестве обратной засыпки. Материал наполнителя не должен содержать комков, солей, сульфатов, органических и других посторонних материалов. Все крупные частицы земли должны быть разбиты или удалены. Если извлекаемый материал состоит в основном из горных пород, валуны должны быть разбиты на куски размером не более 150 мм, смешанные с должным образом отсортированным мелкозернистым материалом, состоящим из мурума.

  4. После того, как работы в фундаментах приняты и измерены, пространства вокруг фундаментов, сооружений, котлованов, траншей и т. д. должны быть очищены от всего мусора и засыпаны землей слоями от 15 см до 20 см, каждый слой поливают, утрамбовывают и как следует уплотняют перед укладкой следующего. Каждый слой должен быть надлежащим образом закреплен.

Как рассчитать земляные работы для фундамента

    Способ измерения земляных работ при земляных работах, как правило, включает обратную засыпку: для расчета земляных работ при земляных работах для фундамента.Нам нужно узнать объем фундамента.

Например-         Длина фундамента = 4 метра

Глубина фундамента = 1,5 метра

Тогда стоимость земляных работ для фундамента = 4x3x1,5=18 кубических метров

Они используются для измерения земляных работ при земляных работах, в фундаментах, подвалах, плотах, ямах, траншеях, под землей, септиктенках, впитывающих стенах и т. д.

 Примечание: –    Сюда входит стоимость земляных работ для раскопок   Ведущий для складирования/удаления выкопанного материала должен быть таким, как указано в другом элементе работ.Это должно быть оплачено дополнительно.

В настоящее время у вас недостаточно прав для чтения этого закона

В настоящее время у вас недостаточно прав для чтения этого закона Логотип Public.Resource.OrgЛоготип представляет собой черно-белый рисунок улыбающегося тюленя с усами. Вокруг печати красная круглая полоса с белым шрифтом, на которой в верхней половине написано «The Creat Seal of the Seal of Approval», а в нижней половине «Public.Resource.Org». На внешней стороне красной круглой марки находится круглая серебряная круглая полоса с зубчатыми краями, напоминающая печать из серебряной фольги.

Public.Resource.Org

Хилдсбург, Калифорния, 95448
США

Этот документ в настоящее время недоступен для вас!

Дорогой земляк:

В настоящее время вам временно отказано в доступе к этому документу.

Public Resource судится за ваше право читать и высказываться в соответствии с законом. Для получения более подробной информации см. досье этого незавершенного судебного дела:

.

Американское общество испытаний и материалов (ASTM), Национальная ассоциация противопожарной защиты (NFPA), и Американское общество инженеров по отоплению, охлаждению и кондиционированию воздуха (ASHRAE) v.Public.Resource.Org (общедоступный ресурс), DCD 1:13-cv-01215, Объединенный окружной суд округа Колумбия [1]

Ваш доступ к этому документу, который является законом Соединенных Штатов Америки, был временно отключен, пока мы боремся за ваше право читать и говорить о законах, по которым мы хотим управлять собой как демократическим обществом.

Чтобы подать заявку на получение лицензии на чтение этого закона, ознакомьтесь со Сводом федеральных правил или применимыми законами и правилами штата. для имени и адреса поставщика.Для получения дополнительной информации о указах правительства и ваших правах гражданина в соответствии с верховенством права , пожалуйста, прочтите мое свидетельство перед Конгрессом Соединенных Штатов. Более подробную информацию о нашей деятельности вы можете найти на сайте Public Resource. в нашем реестре деятельности 2015 года. [2][3]

Благодарим вас за интерес к чтению закона. Информированные граждане являются фундаментальным требованием для того, чтобы наша демократия работала. Я ценю ваши усилия и приношу извинения за неудобства.

С уважением,

Карл Маламуд
Public.Resource.Org
7 ноября 2015 г.

Примечания

[1]   http://www.archive.org/download/gov.uscourts.dcd.161410/gov.uscourts.dcd.161410.docket.html

[2]   https://public.resource.org/edicts/

[3]   https://public.resource.org/pro.docket.2015.html

BGS Civils: насыпной объем – Британская геологическая служба

BGS Civils — комплект национальных карт инженерных объектов на основе геологических данных и цифровой геологической карты масштаба 1:50 000 — BGS Geology 50K.

Он состоит из восьми слоев:

Основной целью продукта является предоставление ключевых инженерных характеристик геологии Великобритании профессиональным пользователям, которым необходим простой и быстрый доступ к такой информации. Возможно, вы планируете маршруты трубопроводов, избегая сложных грунтовых условий, рассчитываете стоимость тендера на рытье траншей или вам могут понадобиться знания о свойствах грунта для планирования вашей повседневной деятельности.

Данные предоставляются в виде шейп-файлов ГИС, которые можно лицензировать по отдельности или в виде пакета в соответствии с вашими требованиями.

Этот набор данных

Эта тема классифицирует геологические отложения на поверхности по их вероятному фактору объемистости. Набухание происходит, когда выкапывается геологический материал, а объем нарушенного материала отличается от объема вырытой ямы.

Пространственная модель охватывает Великобританию в масштабе 1:50 000 и основана на Лексиконе именованных горных пород (LEX) BGS, Схеме классификации горных пород BGS (RCS) и оценках значений коэффициента набухания (доступны в обзоре литературы и в Интернете). на основе ресурсов).

«Насыпание вынутого материала» горных пород и почв является важным аспектом в гражданском строительстве и добывающей промышленности. Разница в объеме между материалом на месте и выкопанным материалом имеет значение для хранения материала в складах на месте или его перемещения за пределы участка.

Что такое набор массы?

Набухание определяется как увеличение объема материала, когда он извлекается из его местонахождения на месте. Изменение объема называется «набуханием», а мерой этого изменения является «фактор набухания».

Коэффициент набухания представляет собой отношение или процент изменения объема извлеченного материала к объему первоначального объема на месте до проведения земляных работ. Коэффициент объема используется для оценки вероятных объемов выемки, которые необходимо будет хранить на месте или, возможно, удалить с участка. Коэффициент объемности можно использовать для управления площадью и объемами выкопанных материалов, а также для расчета перемещений транспортных средств (на основе их грузоподъемности).

Набухание контролируется типом материала (литология) и используемыми методами раскопок.

Литологический контроль

Необходимо учитывать следующие факторы:

  • Тип породы или литология: включая структуру зерен и склонность породы к дезагрегации во время раскопок. Чем ниже дезагрегация, тем больше вероятность того, что вынутый материал будет плохо отсортирован с относительно высоким коэффициентом объемности по сравнению с более дезагрегированным и лучше отсортированным материалом.
  • Пористость или плотность in situ: если некоторые поровые пространства неповрежденной породы разрушаются при ее разрушении, коэффициент объемности может быть уменьшен.
  • Гранулометрический состав: плохо отсортированный материал имеет более высокий коэффициент объемности. Было показано, что коэффициент набухания нечувствителен к максимальному размеру частиц, но связан с распределением частиц по размерам аналогичной формы. Мелкие частицы, например, образующиеся при разрушении горных пород, уменьшают объемный фактор.
  • Результирующая форма частиц: меньшее отношение толщины к ширине, как правило, имеет более низкие значения, чем более равномерные блоки.
  • Прочность горных пород: более прочные породы имеют больший коэффициент объемности, чем более слабые, где порода, вероятно, разрушится во время земляных работ и, таким образом, приведет к большему изменению распределения частиц по размерам, что приведет к более низкому коэффициенту объемистости.

Некоторые грунты имеют очень низкую плотность и высокое содержание воды, приближающееся к пределу текучести или превышающее его, которое может течь при закладке после земляных работ и существенно не изменит объем.

Методы земляных работ

Метод раскопок также влияет на коэффициент объемности. Основными способами земляных работ являются копание (легкое или тяжелое), рыхление, гидромолот или взрыв. Метод раскопок зависит в первую очередь от расстояния между механическими разрывами (швами) и прочности породы.

.
