Среднегодовая наработка экскаватора – 13.6.1.Часовая, сменная и годовая плановая наработка тракторов, коэффициенты перевода физических тракторов в условные эталонные трактора и расход топлива

Содержание

Какова производительность экскаватора в час и в смену? Расчет эксплуатационной производительности экскаватора

Спецтехника бывает самых различных видов, но среди них больше всего выделяются экскаваторы, так как они используются чаще всего. Их вы можете найти в специализированных магазинах в огромном разнообразии, но также можете и заказать их в аренду на день или несколько дней, чтобы они выполнили свою задачу и отправились на место. Это позволит вам сэкономить, не покупая целую машину для разового использования. Однако прежде чем арендовать экскаватор, вам нужно будет задуматься о том, как именно вы будете его использовать, в каких условиях, а также какие цели вы перед ним ставите. И с учетом этого вам стоит изучить производительность экскаватора, так как это самый главный его параметр, который позволит вам понять, на какое время вам нужно его взять, а также не стоит ли задуматься о более мощной модели. Что же представляет собой производительность? И какие виды этого параметра существуют?

Работа экскаватора

Итак, чтобы вести разговор о том, какова производительность экскаватора, вам нужно иметь представление о том, что именно он может делать на строительной или рабочей площадке. Как вы понимаете, основная его функция – это выработка грунта, то есть выкапывание земли и складирование ее рядом с образующейся ямой. Но это далеко не единственная задача – например, экскаватор может также грузить как грунт, так и другие материалы в кузов самосвала. Таким образом, он может выполнять разнообразные задачи на площадке, но при этом стоит понимать, что все они используют одни и те же инструменты, а также подразумевают примерно одинаковые действия. Соответственно, производительность данного вида спецтехники можно будет вычислить без особых проблем. Для этого вам нужно просто понимать, какие переменные являются ключевыми, после чего составляются простейшие уравнения, позволяющие моментально вычислить производительность экскаватора.

Основные переменные

Итак, что же вам нужно учитывать, чтобы максимально точно рассчитать производительность экскаватора? Естественно, вы должны понимать, что существует несколько видов производительности, для которых будет своя собственная формула, в которой могут участвовать другие переменные, поэтому универсального набора не существует. Но практически везде можно встретить показатель вместимости или объема ковша, который является самым важным при выполнении расчета. Ну а остальными переменными могут быть и число циклов повторяющихся действий в единицу времени, различные коэффициенты, если они учитываются, например, коэффициент разрыхления грунта, а также даже время, которое затрачивается на выгрузку, поворот ковша и так далее. В общем, вам нужно будет учитывать очень многие параметры, чтобы максимально точно могла быть подсчитана любая, даже эксплуатационная производительность экскаватора, которая является самым востребованным видом данных.

Теоретическая производительность

Ни для кого не секрет, что эксплуатационная производительность экскаватора является самым важным видом, так как она максимально приближена к реальным расчетам. Но о ней речь пойдет позже, так как ее можно отнести к практическим типам. А для начала лучше обратить внимание на теорию, а именно на теоретическую производительность, которую также называют конструктивной. С ее помощью можно рассчитать объем работ, который экскаватор может совершить за час без перерывов. Для этого общая вместительность ковша умножается на количество циклов, совершаемых машиной, а также на 60, чтобы узнать результат. Он будет выражен в кубических метрах в час. Именно так и производится расчет производительности экскаватора на бумаге, но все прекрасно знают, что идеальных условий не существует, поэтому для более практического подхода существуют другие формулы

Техническая производительность

Расчет производительности экскаватора, которая называется технической, отличается тем, что здесь к вниманию принимаются условия, в которых спецтехника работает. Это значит, что между собой перемножаются объем ковша, коэффициент его наполнения, а также число циклов с учетом условий деятельности в конкретном месте, разделенный на коэффициент разрыхления грунта. Естественно, все это также умножается на шестьдесят, чтобы получить результат в метрах кубических в час, что является стандартной мерой измерения производительности конкретно экскаваторов. Но при этом не учитывается очень важный параметр – это неизбежные простои, которые случаются в процессе работы. Нет тех условий, в которых экскаватор мог бы работать без малейших перерывов и заминок. Именно для этого вам и нужно рассчитывать эксплуатационную производительность экскаватора в час, так как она является наиболее приближенной к реальности.

Эксплуатационная производительность

Чаще всего рассчитывается эксплуатационная производительность экскаватора в смену, так как в пределах часа бывает довольно сложно учесть все возможные простои и заминки. Но, естественно, для этого сначала нужно произвести подсчеты для одного часа, чтобы затем высчитать усредненный показатель для смены. И в данном случае вам придется потрудиться, так как формула для данного типа производительности является самой сложной. Но так кажется только на первый взгляд, потому что на самом деле данная формула полностью повторяет предыдущую, только дополняя ее еще одной переменной – коэффициент использования машины в течение конкретного времени, именно он и определяет все простои и заминки. В результате, как и в предыдущих случаях, получается производительность экскаватора м3 в час, что очень удобно затем использовать для перевода в смены – естественно, в зависимости от их продолжительности.

Нормативная производительность

Данный вид производительности практически полностью соответствует эксплуатационной, но только представлена в виде нормативов, то есть значений, которым должны соответствовать определенные типы экскаваторов. То есть данное значение – это объем работ, который должна выполнить конкретная машина за определенный промежуток времени с учетом всех рабочих условий.

Продолжительность цикла

Выше не раз фигурировало значение продолжительности цикла, но что же он собой представляет? Итак, цикл – это сумма четырех показателей продолжительности, которые вам обязательно нужно учитывать. Время на копание, поворот на выгрузку, непосредственно сам процесс выгрузки, а также поворот обратно для копания – сумма этих значений и образуют продолжительность одного цикла.

fb.ru

3.5 Расчёт производительности экскаватора. Процессы открытых горных работ

Похожие главы из других работ:

Выбор механизированного комплекса применительно к условиям Печорского угольного бассейна

5.1 Расчет теоретической производительности

Теоретическая производительность комбайна…

Выбор механизированного комплекса применительно к условиям Печорского угольного бассейна

5.2 Расчет технической производительности

Время работы комбайна по выемке заходки, мин: L – Умножаем на два потому, что комбайн работает по челноковой схеме. Время устранения отказов за цикл, мин: где Кг – коэффициент готовности выемочного комплекса -0,90 Время замены инструмента за цикл…

Выбор механизированного комплекса применительно к условиям Печорского угольного бассейна

5.3 Расчет эксплуатационной производительности

Эксплуатационная производительность комбайна: Суточная производительность (комбайна) выемочного комплекта, т/сут: n – число рабочих смен в сутки Тпз – время выполнения подготовительно-заключительных операций 24 мин надо перевести в часы…

Комплексная механизация горных работ на базе механизированной крепи DBT 240/450

5. Расчет производительности очистного комбайна

Комплексная механизация очистных работ в условиях отработки лавы 1212-ю пл. Тройного шахты “Северная”

9. Расчет производительности очистного комбайна КSW-460N

9.1 Производительность можно определить по формуле: , (9.1) где = 360 продолжительность рабочей смены, мин; = 0,8 – ширина захвата исполнительного органа, м; =2,36 – мощность пласта, м; =0,9 коэффициент готовности комбайна; = 4…

Построение схемы вскрытия месторождения

3.2 Выбор экскаватора

Определим объем горной массы извлекаемой за год: Vобщ.= Vп.и + Vвск., Vп.и = 4 333 333 м3/год, Vвск. = 1603333м3/год (исходя из чертежа с учетом текущего коэффициента вскрыши, который равен 0,37)…

Проект вскрытия и разработки первого участка Мугунского месторождения

6.3.2 Расчет годовой производительности экскаватора ЭШ-25.100

м3/год; дн Среднегодовая производительность экскаватора ЭШ-25.100 Межремонтный цикл экскавации. где – наработка на капитальный ремонт Время простоя экскаватора в ППР. Плановый фонд рабочего времени Годовая производительность м3/год 6…

Процессы открытых горных работ

4.4 Обоснование схемы путевого развития на уступе, определение коэффициента обеспечения экскаватора порожняком, уточнение эксплуатационной производительности экскаватора

Определение коэффициента обеспечения экскаватора порожняком: , где tп – время погрузки состава, мин; tо – время движения при обмене поездов, мин; tп = , мин, tп =60*6*115/701*2,5 = 23,6 мин tо =, мин, где Lф – длина фронта работ на уступе, км (Lф = 3…

Разработка месторождения Албазино

5.3 Расчет производительности выемочного и транспортного оборудования

Расчет производительности выемочного оборудования – экскаватор Hitachi ZX-800 и транспортного оборудования – автосамосвал БелАЗ-540 произведен в разделе 5.2…

Разработка технологии ведения горных работ в длинном очистном забое

Расчёт толщины стружки и производительности струговой установки

Толщина стружки, которая снимается за один проход струга, определяется по двум факторам: по сопротивляемости угля резанью и по приемной способности конвейера струговой установки[3]. 1…

Расчёт рудоподготовки обогатительной фабрики

1.Расчёт часовой производительности цеха дробления

Исходные данные : – крепкая руда, f=18; – максимальный кусок диаметром, Dmax=1000мм; – ситовой состав руды: Цифровое значение “+” “-” Сито Крупность классов, в долях Dmax Частный выход, % +1000 0 100 1000 +Dmax 0 -1000+500 20 80 500 -Dmax+1/2 Dmax 20…

Расчёт рудоподготовки обогатительной фабрики

9. Расчёт производительности дробилок

Расчёт производительности дробилок второй стадии Производительность дробилки КСД-2200-Гр рассчитывается по формуле : Kf = 0.95…

Расширение филиала “Шахта “Осинниковская” за счет ввода в отработку запасов филиала “Шахта “Тайжина”

3.2.3 Выемка горной массы и расчет производительности комбайна

Проходческий цикл начинается с разрушения породы исполнительным органом комбайна. Вращающуюся режущую коронку внедряют в забой путем подачи комбайна или телескопической стрелы рабочего органа комбайна…

Составление проекта комбинированной разработки рудной залежи. Производство открытых горных работ

2.1 Расчет годовой производительности горного предприятия

Расчет годовой производительности осуществляется по формуле: , т/год где Sр – средняя площадь горизонтального сечения залежи, м2; h0 – годовое понижение горных работ…

Технология разработки пласта №3 механизированным комплексом в условиях шахты “Чертинская-Коксовая”

2.6 Расчет производительности комбайна

Определим теоретическую…

geol.bobrodobro.ru

Расчет производительности экскаваторов

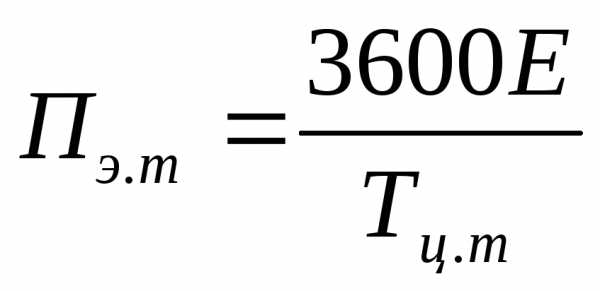

Теоретическая производительность экскаватора в разрыхленной массе определяется по формуле

Пэ.т=60Еn, м3/ч (4.6)

где

Е – емкость ковша, м3;

n – число ковшей, разгружаемых в минуту.

Для многоковшовых экскаваторов значение n дается в технической характеристике, а для одноковшовых оно определяется по формуле

(4.7)

где Тц.т – теоретическая продолжительность рабочего цикла, с.

Тогда , м3/ч (4.8)

Теоретическая производительность экскаватора приводится в паспорте, поэтому она также называется паспортной.

Техническая производительность экскаватора – максимальная часовая производительность экскаватора при непрерывной его работе в конкретных горно-геологических условиях. Часовая техническая производительность в плотной массе для многоковшовых экскаваторов определяется по формуле

Пэ.тех=60ЕnКэКз, м3 (4.9)

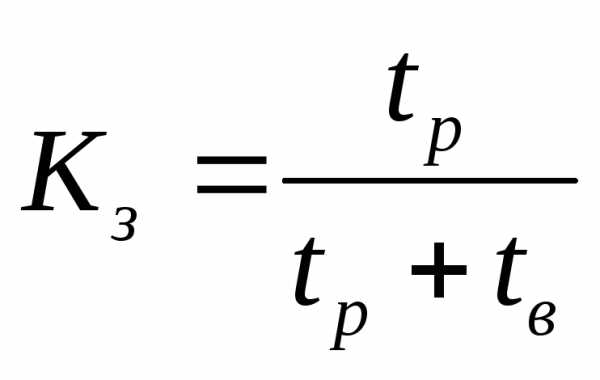

где Кэ – коэффициент экскавации Кэн.кр.к Кн.к – коэффициент наполнения ковша; Кр.к – коэффициент разрыхления породы в ковше; Кз – коэффициент забоя, учитывающий влияние вспомогательных операций.

где tр – длительность работы экскаватора с одного положения или при одном направлении движения ротора, с; tв – длительность одной передвижки или перемены направления движения ротора, с.

Часовая техническая производительность в плотной массе для одноковшовых экскаваторов определяется по формуле

, м3 (4.10)

где Тц.р – расчетное время рабочего цикла экскаватора в данном забое, зависящее от вида разрабатываемых пород и угла поворота экскаватора к разгрузке, с.

Тц.р=tч+tп.р+tп.з+tр, с (4.11)

где tч– время черпания, с; tр – время разгрузки ковша, с; tп.р , tп.з – время поворота соответственно с месту разгрузки и к забою, с.

В наибольшей степени совершенство организации работ характеризует годовая производительность. Сменная эксплуатационная производительность экскаватора определяется по формуле

Пэ.смэ.техТсмКи.э, м3 (4.12)

где Тсм – продолжительность смены, ч;

Ки.э – коэффициент использования экскаватора во времени, зависящий от типа

применяемого оборудования в смежных технологических процессах.

Годовая эксплуатационная производительность экскаватора определяется по формуле

Пэ.гэ.смNднnдн , м3 (4.13)

где Nдн– число рабочих дней в году;

nсм– число рабочих смен в сутки.

studfiles.net

13.6.1.Часовая, сменная и годовая плановая наработка тракторов, коэффициенты перевода физических тракторов в условные эталонные трактора и расход топлива

Марка трактора

Плановая наработка

у. э. га

за 1 час за 7 часов

(коэф. пе- (коэф. пе-ревода ревода в

в у. э. трак.у. э. га

Годовая плановая

наработка

у. э. га часовая

Расход топлива, кг

на 1 часовой

у.э.га

Гусеничные:

Т-150

1,85

12,9

1500

810

10,0

32,2

Т-100М, Т-130М

1,34

9,4

1700

1268

10,4

20,0

Т-4

1,33

9,3

1300

975

10,8

25,4

ДТ-75 (у. э. тр-р)

1,0

7,0

1000

1000

8,7

15,0

ДТ-75М

1,1

7,7

1150

1045

8,7

17,5

Колесные

К-701

2,70

18,9

3050

1130

10,6

32,2

К-700

2,10

14,7

3000

1430

17,6

37,0

Т-150К

1,85

12,9

2000

1081

10,2

32,2

МТЗ-80

0,70

4,9

1050

1500

8,7

16,0

МТЗ-82

0,73

5,1

1300

1780

7,3

16

МТЗ-100

ЮМЗ-6

0,60

4,2

1080

1800

7,3

11,7

Т-40А

0,50

3,5

650

1300

7,2

7,6

Т-25А, Т-30

0,30

2,1

270

900

7,6

3,8

Т-16М

0,22

1,5

250

1136

7,4

3,8

х) – Годовая плановая наработка тракторов в часах определяется делением годовой наработки тракторов в у. э. га на коэффициент перевода тракторов условные:

Пример: трактор Т-150, годовая наработка 1500 у. э. га, делят на коэф. 1,85, часовая составит – 810.

13.6.2. Межремонтные нормативы наработки тракторов, комбайнов и автомобилей.

Тракторы

Средняя наработка, э. га.

до ТР

кр

доремонтная

Послеремонтная

Т-130МУ100М

2880

9400

7500

К-700А

3280

14740

11790

К-701

3280

19040

15220

Т-150/150К

2600-

11790

9430

ДТ-75/75М

1440/1800

7260 ‘

5800

МТЗ-82/102

765

5600

4480

ЮМЗ-б

700

5230

4180

Т-40

585

3280

2630

Т-25/ЗО

410

2430

1940

Т-16М

360

1670

1320

Зерноуборочные ком­байны (физ.га.)

400

1000

800

Послеремонтная наработка для всех тракторов и комбайнов установлена равной 0,: от доремонтной.

План и межремонтные нормы пробега автомобилей (тыс.Км.).

Автомобили (тип)

Годовой пробег

Норма пробега

До КР

после КР

Бортовые: ГАЗ- 53А

40,0

160

130

ЗИЛ-130

45,0

230

180

Самосвалы:

40,0

140

ПО

ГАЗ-4509

50,0

200

160

Условные обозначения:

ТР – текущий ремонт;

КР – капитальный ремонт.

studfiles.net

Нормирование экскаваторных работ, их планирование и учет

Строительные машины и оборудование, справочник

Категория:

   Эксплуатация экскаваторов



Нормирование экскаваторных работ, их планирование и учет

Разряд, тарифная сетка и ставки

Разряд рабочих определяют по тарифно-квалификационному справочнику, в котором указано, какие виды работ относятся к каждому разряду.

Для рабочих, занятых на строительстве, установлена шестиразрядная тарифная сетка, в которой каждому разряду присвоен тарифный коэффициент, указывающий, во сколько раз ставка данного разряда превышает ставку, установленную для первого разряда.

Заработок рабочего устанавливают в соответствии с присвоенным ему разрядом.

Нормы времени и нормы выработки

Нормой времени называется количество времени, установленного для выработки единицы продукции (например, 100 мг грунта).

Нормой выработки называется количество доброкачественной продукции, которое рабочий или бригада (звено) должны выработать за определейное время.

Нормы времени и нормы выработки необходимы для начисления заработной платы бригаде экскаватора.

Нормы времени и нормы выработки для выполнения тех или иных работ установлены в официальном справочнике «Единые нормы и расценки на строительные, монтажные и ремонтно-строительные работы» (ЕНиР), 1964 г.

Для различных видов работы (планировки, рытья котлована, рытья траншей), для производства работ различным оборудованием (прямой лопатой, драглайном или обратной лопатой), для выполнения работ различными экскаваторами (в зависимости от емкости ковша) дают различные нормы выработки.

Нормы времени и выработки зависят также от принятой организации работ (в отвал, с погрузкой в автотранспорт и т. п.) и от рода разрабатываемых грунтов (песок, глина, суглинок и т. п.).

В «Единых нормах и расценках» приведены нормы и расценки на выполнение различных земляных работ в зависимости от типа экскаватора, вида рабочего оборудования, принятой схемы работ и группы разрабатываемого грунта. При этом ЕНиР регламентирован состав звена и состав работы, который учтен нормами.

В качестве примера в табл. 26 приведены нормы времени и расценки на разработку 100 мъ грунта по обмеру в плотном состоянии одноковшовыми экскаваторами, оборудованными прямой лопатой (ЕНиР, отдел 2, выпуск 1, § 2 (2—1 — 1), состав звена для этого случая работы (табл.57), состав работ, предусмотренный нормами.

Состав работ: 1 — постановка экскаватора в забой; 2 — разработка грунта с очисткой ковша; 3 — передвижка экскаватора в забое; 4 — очистка погрузочного пути и подошвы забоя; 5 — отодви-

гание негабаритных глыб в сторону при разработке и разрыхлении мерзлых грунтов и скальных пород.

Нормами предусмотрена разработка грунта естественной влажности при движении по сухому основанию, предварительно разрыхленных мерзлых грунтов и скальных пород и т. п. Вследствие того что в действительности условия работы могут отличаться от предусмотренных ЕНиР, имеются специальные коэффициенты, которые приближают нормы к конкретным условиям работы.

Едиными нормами и расценками учитывается время, необходимое для периодического отдыха рабочих в течение смены, а также дается время на набор горючего и воды при заправке, смазку, крепление и мелкий, случайный, ремонт машины (в течение смены), осмотр, опробование и передачу машины при смене бригад.

Заработная плата

На строительстве основными формами оплаты труда являются сдельная и повременная формы заработной платы.

Сдельная форма заработной платы может быть прямой и сдельно-премиальной.

Повременная форма заработной платы может быть прямой и повременно-премиальной.

При прямой сдельной системе заработной платы рабочий или бригада в целом получает заработную плату за фактически выполненное ими количество работ по одной и той же неизменной сдельной расценке, причем увеличение выполненного объема работ в прямой пропорции увеличивает яаработную плату.

При прямой повременной системе заработной платы труд рабочего оплачивается за определенное отработанное рабочим время (часов, дней) по соответствующей тарифной ставке независимо от объема выполненной работы.

Чтобы усилить материальную заинтересованность рабочих в дальнейшем повышении производительности труда, улучшении качества, сокращении сроков и снижении стоимости строительства, введена система премирования, предусмотренная Положением о сдельно-премиальной и повременно-премиальной системах оплаты труда рабочих, занятых на строительстве и в ремонтно-строительных организациях, утвержденным Государственным комитетом Совета Министров СССР по вопросам труда и заработной платы и ВЦСПС 18 февраля 1960 г.

Это положение распространяется на всех рабочих строительно-монтажных и ремонтно-строительных организаций независимо от их подчиненности.

При сдельно-премиальной системе заработной платы прямую сдельную оплату дополняют премиями за выполнение аккордных заданий, за экономию строительных материалов и за сдачу в Действие важнейших объектов.

Рабочие-сдельщики получают премии за выполнение аккордного задания к установленному календарному сроку или досрочному в размере от 0,5 до 1,0% сдельного заработка по аккордному наряду за каждый процент сокращения нормативного времени. Если аккордное задание к установленному сроку не выполнено, премия бригаде не начисляется, а выполненные работы оплачивают по сдельным расценкам.

Переносить срок окончания аккордного задания, независимо от каких бы то ни было причин, запрещено. Аккордные задания устанавливают комплексным или специализированным бригадам, звеньям или отдельным рабочим, занятым на важнейших объектах.

Перечень таких объектов заблаговременно утверждает руководитель строительной организации по согласованию с комитетом профсоюза. Календарный план выполнения аккордного наряда устанавливает производитель работ.

Окончательный расчет по аккордному наряду и выплату премии производят после выполнения всех работ. Если бригада отступила от технических условий или в ее работе были недостатки, то устранять их нужно в пределах утвержденного по аккордному наряду календарного срока.

Промежуточные расчеты производят за фактически выполненные работы в данном расчетном периоде работы по установленным сдельным расценкам.

Процент сокращения нормативного времени определяют следующим образом. Если обозначить количество человеко-дней, полагающееся для выполнения аккордного наряда по нормам, через Dm а фактически отработанное время через то процент сокращения нормативного времени С будет равен:

По каждому отдельному аккордному заданию нужно вести учет отработанного времени, а срок окончания работ как фактический, так и заданный отмечать в наряде и подтверждать подписью производителя работ.

Комплексные бригады и бригады конечной продукции могут получать премии за экономию строительных материалов. Общая сумма премии за экономию строительных материалов не должна превышать 40% сэкономленных средств, а за бережное отношение к сборным конструкциям и деталям, в результате которого достигнута их полная сохранность, — 0,2% стоимости этих конструкций и деталей по сметным ценам.

Повременно-премиальная система заработной платы отличается от простой повременной тем, что, кроме заработной платы, исчисленной по установленным тарифным ставкам, рабочим выплачива-вают премии за высококачественное и своевременное выполнение заданий при условии, что участок, который они обслуживают, выполняет месячный план. Машины должны работать без простоев и аварий по вине обслуживающего персонала.

Машинисты и их помощники, работающие повременно, могут быть премированы в размере до 25% их тарифной ставки за фактически проработанное время.

Рабочие-повременщики, занятые на ремонте и обслуживании машин, а также отдельные рабочие-повременщики, непосредственно влияющие на выполнение плана, могут быть премированы суммой до 20% тарифной ставки.

Перечень участков, на которых вводят премирование, а также конкретные размеры премий.для отдельных групп и профессий в зависимости от сложности работ и степени загрузки машин устанавливает на каждый квартал руководитель строительной организации по согласованию с комитетом профсоюза. Списки премируемых представляет механик или мастер и утверждает руководитель организации.

Премию начисляют по месячным результатам за фактически проработанное время и выплачивают при выдаче заработной платы рабочим.

Рабочих премируют за ввод в действие важнейших объектов строительства. Премия рабочего в этом случае не должна превышать 75% месячной тарифной ставки.

Конкретные размеры премий рабочим утверждает начальник строительно-монтажного управления или руководитель предприятия по согласованию с комитетом профсЗк>за.

Руководителю организации предоставлено право лишать отдельных рабочих премий полностью или снижать ее размер за производственные нарушения. Лиц, совершивших прогул, лишают премии полностью или частично.

Лишать премии или снижать ее размер можно только за тот расчетный период, в котором имело место упущение в работе или был совершен прогул.

Лишение отдельных рабочих премии или снижение им размера премии объявляют в приказе или распоряжении по организации с указанием причин.

Зарплату между работниками бригады или звена распределяет бухгалтерия по количеству времени, которое затратил на работу каждый рабочий, и в зависимости от установленного ему тарифного разряда.

Расчет производят двумя способами: по коэффициенту приработка и по количеству человеко-дней, отработанных каждым рабочим, приведенных к 1-му разряду.

При подсчете заработной платы по коэффициенту приработка:

1) определяют тарифный заработок бригады по тарифным ставкам сдельщиков;
2) фактический заработок бригады делят на тарифный заработок и определяют коэффициент приработка;
3) коэффициент приработка умножают на заработок каждого рабочего по тарифным ставкам, что дает размер его заработной платы.

По количеству человеко-дней, приведенных к 1-му разряду, заработную плату между отдельными рабочими распределяют следующим образом:

а) определяют количество проработанных каждым рабочим человеко-дней, приведенных к 1-му разряду, для чего количество человеко-дней, фактически затраченных на работу каждым рабочим, умножают на тарифный коэффициент, который установлен разряду этого рабочего;

б) складывают сумму человеко-дней (приведенных к 1-му разряду), причитающихся каждому рабочему;

в) общую сумму заработной платы делят на общее количество человеко-дней, приведенных к 1-му разряду, что дает средний дневной заработок за один человеко-день, приведенный к 1-му разряду;

г) средний дневной заработок за один приведенный к 1-му разряду человеко-день умножают на количество приведенных к 1-му разряду человеко-дней, полагающихся каждому рабочему.

В результате этого расчета получают фактический заработок каждого рабочего.

Учет и планирование экскаваторных работ

Оперативное планирование и учет выполнения задания осуществляют производитель работ и мастера.

Производителю работ на основе данных проекта организации работ с учетом наличия механизмов дают план работ по объекту. В плане указаны Збъем работ, потребность в материалах, механизмах и транспортных средствах.

На основе этого плана производитель работ выдает задания мастерам. Мастер, в свою очередь, детализируя задание с бригадами экскаваторов, выдает им рабочие наряды, которые представляют собой производственные задания и основной документ для учета качества и количества выполненной работы и расчета заработной платы рабочих.

Перед закрытием нарядов один раз в месяц производят геодезический замер выполненных работ.

Текущий учет необходимо выполнять после каждой смены. Для этого заполняют сменный рапорт. Обычно сменный рапорт включает следующие данные: марку и номер экскаватора, дату, часы работы, наименование объекта, фамилию и инициалы машиниста и его помощника, объем выполненной работы, сведения о простоях и их причинах, неисправности механизмов и меры, принятые к их устранению, объем работы, выполненной автосамосвалами.

Сменный рапорт подписывают мастер и сменный машинист.

Учет и контроль за расходованием горюче-смазочных и других эксплуатационных и ремонтных материалов организуют следующим образом. Каждой экскаваторной бригаде устанавливают специальный лицевой счет, в котором указано количество материалов, необходимых для выполнения работ, перечисленных в наряде. Бригадир в пределах установленных лимитов получает на складе нужные ему материалы.

При закрытии нарядов сравнивают количество фактически полученных материалов с тем количеством, которое полагается по норме. Если бригада допустила перерасход материалов на выполненный объем работ против норм, то в дальнейшем она получает их со склада лишь по разрешению производителя работ.

Читать далее: Техника безопасности во время, обслуживания экскаваторов

Категория: – Эксплуатация экскаваторов
