Ввод реконструированного или возведенного объекта капстроительства осуществляется согласно разрешению. Этот документ свидетельствует об окончании работ в полном объеме, удостоверяет соответствие готового сооружения градостроительному плану и проектной документации. Рассмотрим далее, как получить разрешение на ввод в эксплуатацию. Образец бумаги также будет описан в статье.
Общий порядок
Как получить разрешение на ввод в эксплуатацию многоквартирного дома? Кто выдает бумагу? Какие нужны документы? Для получения бумаги застройщику следует обратиться в уполномоченный орган, который выдал разрешение на строительство, – в Госстройнадзор. В эту инстанцию нужно написать заявление. К нему необходимо приложить:
- Правоустанавливающие бумаги на участок земли.
- ГПЗУ (градостроительный план выделенной территории).
- Разрешение на сооружение объекта.
- Акт приемки капитального строения (при проведении работ по договору).
- Документ, который подтверждает соответствие сооружения требованиям, установленным техническими регламентами.
- Бумагу, подтверждающую, что параметры построенного объекта капстроительства соответствуют проекту. Этот документ также должен быть подписан лицом, которое осуществляет строительство (или заказчиком, если работы ведутся по договору).
- Бумаги, удостоверяющие соответствие возведенного объекта капстроительства техусловиям, подписанные лицами, представляющими организации, осуществляющие эксплуатацию инженерно-технических сетей. Здесь следует отметить, что прокладка оборудования осуществляется согласно проектам. При этом необходимо получить соответствующие документы, например, разрешение на ввод в эксплуатацию газопровода (при его наличии).
- Схему, которая отображает расположение возведенного сооружения капстроительства, инженерно-технических сетей в пределах участка земли и планировочную организацию выделенной территории. Данная бумага заверяется застройщиком либо заказчиком.
- Заключение, выданное органом Госстройнадзора. Эта бумага необходима, если предусматривается проведение государственной строительной экспертизы. Данный документ удостоверяет соответствие реконструированного, построенного, отремонтированного капитального объекта существующим требованиям, предусмотренным в технических регламентах, а также проектным схемам.
В десятидневный срок с даты поступления заявления и указанных выше бумаг, Госстройнадзор принимает решение. После проверки поступивших документов, заявитель получает разрешение на ввод в эксплуатацию после реконструкции или завершения строительства.
Причины отказа
Уполномоченный орган может не удовлетворить заявление. Рассмотрим основные случаи, когда застройщик может не получить разрешение на ввод в эксплуатацию жилого дома:
- Отсутствие необходимых бумаг, которые должны быть приложены к заявлению.
- Несоответствие сооружения требованиям, установленным в градостроительном плане участка земли; в случае реконструкции или капремонта – планировочному и межевому проекту выделенной территории.
- Несогласованность объекта разрешению на строительство.
- Несоответствие параметров сооружения проектной документации. Это положение не касается объектов ИЖС.
Следует отметить, что несвоевременное получение документов не может выступать как основание, в соответствии с которым может быть отказано в получении разрешения.
Дополнительные причины
Застройщик может не получить разрешение ввода объекта в эксплуатацию в случае не исполнения требований, установленных в ст. 51, ч. 18 Градостроительного кодекса. Законом предусмотрен ряд обязательных условий, в частности: заявитель должен передать безвозмездно в исполнительный федеральный, субъектный, местный орган власти или иную уполномоченную инстанцию, которая осуществляет госконтроль над использованием атомной энергии, а также надзор за деятельностью, касающейся разработки, изготовления, утилизации ядерных установок и оружия, определенные сведения. В частности, это данные о:
- Площади, этажности и высоте планируемого сооружения.
- Инженерно-технических сетях.
Кроме этого, чтобы получить разрешение ввода объекта в эксплуатацию, следует предоставить копии:
- Результатов инженерных исследований (1 шт.).
- Разделов, содержащихся в проектной документации, или схемы, иллюстрирующей планировочную организацию, с указанием местоположения объекта ИЖС.
Содержание документа
Разрешение на ввод в эксплуатацию жилого дома включает в себя информацию, изложенную в таком объеме, чтобы ее было достаточно для постановки сооружения на кадастровый учет. Состав таких данных должен соответствовать требованиям, предъявляемым ФЗ №221 к текстовой и графической частям технического плана. Разрешение на ввод в эксплуатацию выступает в качестве основания для внесения необходимых сведений в государственный реестр. Форма бланка утверждена исполнительным федеральным органом, уполномоченным Правительством.
Передача документации
После завершения строительных работ, лицо, их осуществлявшее, обязано предоставить заказчику следующие бумаги:
- Результаты инженерных исследований.
- Проектные документы.
- Акты освидетельствования конструкций, работ, участков инженерно-технических сетей для обеспечения сооружения.
- Прочие бумаги, на основании которых будет получено разрешение на ввод в эксплуатацию.
Важный момент
В случае проведения работ, касающихся сохранения сооружений, относящихся к культурному наследию, разрешение на ввод в эксплуатацию составляется в соответствии с особенностями, которые установлены в отечественном законодательстве для таких зданий.
Завершающий этап
А трехдневный срок с даты, когда было получено разрешение на ввод в эксплуатацию, орган, его предоставивший, должен направить копию документа в исполнительную (федеральную) инстанцию, уполномоченную на проведение госстройнадзора. Данное предписание действует относительно сооружений, перечисленных в п. 5.1, ст. 6 Градостроительного кодекса. Если бумага выдана на ввод в эксплуатацию прочих объектов капстроительства, то ее экземпляр отправляется в исполнительный орган субъекта РФ, уполномоченный на выполнение госстройнадзора.
В заключение
По окончании работ подрядчик отправляет заказчику письмо-уведомление. В подтверждение завершения строительства либо реконструкции к извещению прилагаются копии разрешительных бумаг, акт, в котором перечислены выполненные работы, список ответственных лиц. В пакет документов включаются данные о сторонних организациях, привлеченных к составлению проектов, прокладке инженерных коммуникаций, выполнения узкоспециализированных операций.
Кроме этого, прилагаются подробные схемы и чертежи, содержащие комментарии и пометки. Техническая документация является неотъемлемой частью пакета бумаг. Именно в ней описаны все использованные материалы. Перед тем как подать заявление на получение разрешения ввода в эксплуатацию, объект должен пройти предварительную проверку. Расходы на ее проведение ложатся на заказчика. Проверку выполняет специально созданная рабочая группа. В ее составе присутствует доверенное лицо от заказчика, представители надзорных инстанций, эксплуатационных служб, специалисты проектной организации. Рабочая комиссия проверяет правильность составления документации, проводит оценку соответствия сооружения и конструктивных элементов проектным требованиям, а также осуществляет пробный запуск установленного оборудования и инженерных коммуникаций. Выводы группы фиксируются в соответствующем письменном заключении. Оно определяет готовность сооружения к сдаче в эксплуатацию.
businessman.ru
Разрешение на ввод объекта в эксплуатацию: оформление :: SYL.ru
Разрешение на ввод объекта в эксплуатацию – бланк, которым удостоверяется выполнение строительства/реконструкции в полном объеме. Этим документом также подтверждается соответствие сооружения градостроительному плану. Разрешение на ввод в эксплуатацию линейного объекта удостоверяет соблюдение требований планировочного и межевого проектов территории.
Уполномоченные органы
Оформление разрешения на ввод объекта в эксплуатацию производится по заявлению застройщика. Субъекту необходимо обратиться в одну из следующих структур:
- Исполнительный региональный, федеральный, муниципальный орган.
- Уполномоченную организацию, регулирующую использование атомной энергии и осуществляющую госуправление в сфере деятельности, касающейся изготовления, разработки, утилизации ядерного оружия и энергетических установок оборонного назначения.
- Госкорпорацию “Роскосмос”.
Место расположения инстанций, указанных в п. 2 и 3, предоставляющих разрешение на ввод объекта в эксплуатацию, – Москва. Застройщик направляет заявление в ту структуру, которая выдала ему разрешение на строительство. Заинтересованное лицо может обратиться в них лично или через многофункциональный центр.
Пакет документов
Чтобы получить разрешение на ввод объекта в эксплуатацию, необходимо предоставить следующие бумаги:
- Правоустанавливающую документацию на участок.
- Градостроительный план земли. В случае если разрешение необходимо для линейного объекта, предоставляется планировочный и межевой проекты.
- Акт приемки. Он предоставляется при строительстве/реконструкции на основании договора.
- Разрешение на возведение сооружения.
- Документ, удостоверяющий соответствие реконструированного/построенного здания требованиям техрегламентов. Он должен быть подписан застройщиком.
- Документ, удостоверяющий соответствие сооружения параметрам проекта. Этой бумагой в числе прочего подтверждается выполнение требований энергетической эффективности, оснащенности приборами учета. Документ должен подписываться субъектом, ведущим строительство, и (или) техническим заказчиком (если мероприятия осуществляются по договору), а также лицом, выполняющим контроль. Исключение составляют случаи, когда предоставляется разрешение на ввод объекта ИЖС в эксплуатацию.
- Документы, удостоверяющие соответствие реконструированного/построенного сооружения техусловиям. Эти бумаги подписываются представителями организаций, обслуживающих инженерно-технические сети (в случае их наличия).
- Схему, отображающую расположение объекта капстроительства. В ней также указывается местонахождение инженерно-технических сетей, иллюстрируется планировочная организация участка. Схема подписывается субъектом, выполняющим строительство. Данный документ не предоставляется при получении разрешения на линейный объект.
- Заключение органа госстройнадзора (если такой контроль предусматривается). В нем подтверждается соответствие реконструированного/возведенного сооружения требованиям техрегламентов и проектных документов, в том числе по энергетической эффективности и оснащенности учетными приборами используемых ресурсов. В случаях, предусмотренных законодательством, предоставляется также заключение государственного (федерального) экологического надзора.
- Документ, удостоверяющий факт заключения договора страхования гражданской ответственности собственника опасного объекта за нанесение вреда в случае аварии.
- Акт приема выполненных мероприятий по сохранению объекта культурно-исторического наследия. Он утверждается соответствующим уполномоченным органом.
- Техплан объекта капстроительства. Этот документ подготавливается в соответствии с положениями ФЗ №221.
Нюансы
В документе и заключении, указанных в пунктах 6 и 9, приведенных выше, должна присутствовать информация о нормативных значениях параметров, включенных в требования по энергетической эффективности, а также о фактических величинах этих показателей. Последние определяются в отношении реконструированного/построенного сооружения путем проведения экспертиз, замеров, исследований, испытаний. В заключении и документе, кроме этого, должна присутствовать и иная информация, на основании которой устанавливается соответствие объекта установленным требованиям оснащенности учетными приборами и энергетической эффективности. При реконструкции/строительстве многоквартирного сооружения в акте органа госстройнадзора должны содержаться дополнительные данные. В частности, приводится класс энергетической эффективности, определяемый по нормам законодательства об энергосбережении.
Межведомственное взаимодействие
Документация (копии или информация, в них присутствующая), указанная в п. 1-3 и 9, запрашивается уполномоченными структурами в государственных, муниципальных органах, а также подведомственных им организациях, если застройщик не представил ее самостоятельно. Бумаги из пунктов 1-8, 12-13 на получение разрешения на ввод объекта в эксплуатацию передаются заявителем, если они отсутствуют в распоряжении у приведенных выше структур. Правительственным постановлением могут предусматриваться иные документы, необходимые для представления в уполномоченные органы. По межведомственным запросам материалы передаются в трехдневный срок.
Важный момент
Разрешение на ввод объекта недвижимости в эксплуатацию предоставляется только на основании документов, перечень которых установлен законодательством. Некоторые виды бумаг могут предъявляться в электронном виде. Правительство или высшая исполнительная структура региона вправе установить случаи, когда документы предоставляются исключительно через информационно-коммуникационную сеть Интернет.
Разрешение на ввод объекта в эксплуатацию: сроки
Орган либо компетентная структура, регулирующая использование атомной энергии и осуществляющая госуправление в ходе осуществления мероприятий, связанных с утилизацией, изготовлением, разработкой ядерного оружия и энергетических установок оборонного значения, госкорпорация “Роскосмос” в течение 10 дней с даты поступления документов обеспечивают проверку достоверности сведений и правильности их отражения. Кроме этого, указанные структуры обязаны выполнить осмотр сооружения. По результатам проверки принимается решение о выдаче разрешения или отказе в этом.
Осмотр
Выдача разрешения на ввод объекта в эксплуатацию осуществляется по результатам проведенной визуальной проверки сооружения. В процессе осмотра реконструированного/построенного здания подтверждается или не подтверждается соответствие требованиям, установленным в проектной документации, градостроительном плане и иных бумагах. Осмотр не выполняется в отношении индивидуального жилищного строительства. Он также не производится, если при проведении мероприятий осуществляется госстройнадзор.
Основания для отказа
Разрешение на ввод объекта в эксплуатацию не предоставляется заявителю в случаях:
- Отсутствия документов, приведенных в перечне выше.
- Несоответствия сооружения требованиям, зафиксированным в градостроительном плане, или при реконструкции/строительстве/капремонте линейного объекта сведениям планировочного и межевого проектов.
- Расхождение фактических параметров с величинами, определенными проектной документацией. Это основание не применяется к сооружениям ИЖС.
- Несоответствие объекта требованиям, определенным в разрешении на строительство.
В законодательстве при этом присутствует одна оговорка, исключающая отказ. Не будет выступать как основание несвоевременное получение или неполучение документов, запрошенных в рамках межведомственного взаимодействия.
Дополнительно
Кроме приведенных выше оснований, причиной для отказа предоставить разрешение на ввод объекта в эксплуатацию может служить неисполнение застройщиком предписаний, установленных статьей 51, ч. 18 Градостроительного кодекса. В этих случаях действует специальный порядок. В частности, разрешение на ввод объекта в эксплуатацию предоставляется по окончании процедуры безвозмездной передачи в уполномоченный орган, компетентную организацию, регулирующую использование атомной энергии и осуществляющую управление в сфере, связанной с утилизацией, разработкой и использованием ядерного оружия и энергетических установок, или в “Роскосмос” информации о сооружении. В числе сведений должны присутствовать данные о:
- Площади.
- Количестве этажей и высоте.
- Инженерно-техническом обеспечении.
- Проектной документации. Заявитель должен предоставить по одной копии всех разделов.
- Результатах инженерных изысканий (в одном экземпляре).
В уполномоченные инстанции, предоставляющие разрешение на ввод объекта в эксплуатацию, также предъявляется одна копия схемы планировки участка. На ней должно быть обозначено место размещения сооружения индивидуального жилищного строительства. Заявитель вправе обжаловать отказ предоставить разрешение на ввод объекта в эксплуатацию в суде.
Общие правила

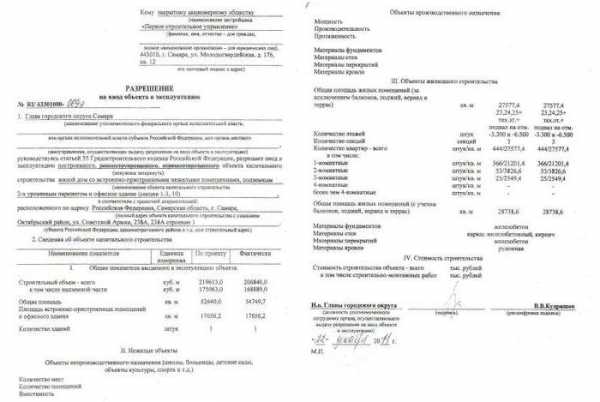

Разрешение на ввод объекта в эксплуатацию, образец которого представлен в статье, предоставляется застройщику в случае, если в региональный, муниципальный, федеральный исполнительный институт власти, уполномоченную организацию, регулирующую порядок использования атомной энергии и осуществляющую госуправление в сфере изготовления, утилизации, разработки ядерного оружия и энергетических установок боевого назначения, Госкорпорацию “Роскосмос”, была безвозмездно направлена копия схемы, на которой отображается расположение реконструированного/построенного сооружения, сетей инженерно-технической коммуникации в пределах участка, а также планировочная организация территории. Данные размещаются в информационной базе для обеспечения градостроительных работ.
Дальнейшие процедуры
После разрешения на ввод объекта в эксплуатацию застройщик обязан провести процедуру постановки на учет. В ходе нее вносятся соответствующие изменения в госреестр реконструированного сооружения. В качестве обязательного приложения выступает техплан. Он подготавливается по правилам, установленным ФЗ №221. Разрешение на ввод (часть объекта в эксплуатацию предоставляется или все здание – значения не имеет) должно отражать сведения о сооружении в объеме, который необходим для выполнения кадастрового учета. Состав информации должен соответствовать требованиям, предусмотренным ФЗ №221 для текстового и графического разделов технического плана.
Завершающие этапы
По окончании строительства сооружения субъект, его осуществлявший, обязан передать застройщику результаты проведенных инженерных изысканий, акты освидетельствования конструкций, работ, участков инженерно-технических сетей, проектную и прочую документацию, необходимую для нормальной эксплуатации объекта. При выполнении мероприятий, направленных на сохранение памятников культурно-исторического наследия, предоставление рассматриваемого документа уполномоченными органами и компетентными организациями осуществляется с учетом особенностей, предусмотренных в законодательстве относительно таких комплексов. Форма разрешения на ввод объекта в эксплуатацию утверждается федеральным исполнительным институтом власти. В течение 3-х дней с даты предоставления документа уполномоченный орган направляет его копию в инстанцию, выполняющую госстройнадзор.
Налогообложение
Считается, что получение разрешения указывает на окончание работ с объектом и пригодность его к эксплуатации. Застройщик, который выступает как инвестор, оформляет сооружение в собственность, принимает его к учету в составе ОС. Последнее при этом может осуществляться как до регистрации права, так и после нее. Между тем многие застройщики интересуются, обязательно ли отнесение объекта к ОС после получения разрешения. Инвестор самостоятельно определяет готовность сооружения к использованию на том этапе, когда предоставлен документ. Чиновники, однако, против такого подхода. По их мнению, инвесторы таким способом оттягивают момент выплаты налога с имущества.
На практике готовность объекта определяется не наличием разрешения на ввод, а решением руководителя предприятия, для которого он реконструируется/строится. В случае недостаточной готовности застройщик вправе по закону выплачивать неполную сумму налога. В такой ситуации предприятие может признать объект пригодным к эксплуатации на этапе получения разрешения. Приняв соответствующее решение, организация может приступать к отделочным работам по своему ОС. Руководство предприятия может также закончить все ремонтные работы перед получением разрешения. Когда документ будет на руках, можно принять решение о готовности сооружения.
Расходы
Затраты на ввод сооружения в эксплуатацию в сводную смету не включаются. Они приводятся в отдельном документе. В смете учитываются расходы на:
- Выполнение мероприятий по пуску и наладке установок и оборудования подрядчиками.
- Материальные и топливно-энергетические ресурсы, необходимые для проверки и комплексного запуска оснащения.
- Содержание рабочих и инженерно-технических специалистов, осуществляющих пуск и наладку.
- Техническую помощь проектных, научно-исследовательских инстанций, выполняющих составление документации, экспертизу, консультирование, транспортировку персонала и прочие мероприятия.
- Непредвиденные обстоятельства.
Заключение
До вступления в действие нового законодательства ввод объекта реконструкции/строительства в эксплуатацию осуществлялся в соответствии с разными нормативными актами. Выбор того или иного положения производился в зависимости от типа здания. В январе 1988 г. были введены в действие СНиПы. В них устанавливался порядок, в соответствии с которым в эксплуатацию вводились промышленные объекты. По ранее существовавшему законодательству в качестве документа, подтверждающего окончание основного комплекса работ и соответствие фактических результатов требованиям проекта и техрегламентов, выступал акт государственной комиссии. В настоящее время действует иной порядок. Согласно правилам, ввод в эксплуатацию осуществляется при наличии разрешения, выданного уполномоченной исполнительной структурой или компетентной организацией, указанными в Градостроительном кодексе.
www.syl.ru
как оформить пошагово, бланки, документы
Какой пакет документов требуется предоставлять при обращении за получением услуги «Получение разрешения на ввод объекта в эксплуатацию»?
Для получения разрешения на ввод в эксплуатацию нелинейного объекта капитального строительства коммерческого назначения застройщик подаёт следующие документы:
- Документы, подтверждающие право собственности на земельный участок.
- Акт приёмки объекта капитального строительства. (Данный документ необходим в случае, если был заключён договор генподряда на строительство объекта.)
- Документ, подтверждающий соответствие построенного объекта капитального строительства требованиям технических регламентов. (Оформляется и подписывается лицом, осуществляющим строительство.)
- Документ, подтверждающий соответствие параметров построенного объекта капитального строительства проектной документации, в том числе – требованиям энергетической эффективности и требованиям оснащённости объектов капитального строительства приборами учёта используемых энергетических ресурсов (подписывается лицом, осуществляющим строительство).
- Справки о выполнении технических условий, подписанные представителями организаций, осуществляющих эксплуатацию сетей инженерно-технического обеспечения.
- Схему планировочной организации земельного участка, отображающую расположение построенного объекта капитального строительства, инженерных сетей.
- ЗОС (Заключение о соответствии построенного объекта капитального строительства требованиям технических регламентов и проектной документации).
- Договор обязательного страхования гражданской ответственности владельца опасного объекта за причинение вреда в результате аварии на опасном объекте, в соответствии с законодательством Российской Федерации.
- Технический план (в соответствии с постановлением Правительства Российской Федерации от 01.03.2013 № 175 «Об установлении документа, необходимого для получения разрешения на ввод объекта в эксплуатацию»).
Также при оказании данной услуги Госстройнадзор запрашивает из информационной системы следующую документацию:
- ГПЗУ (Градостроительный план земельного участка).
- Разрешение на строительство.
- Утверждённое АГР (Свидетельство об утверждении архитектурно-градостроительного решения объекта) (при необходимости).
Каков порядок оформления разрешения на ввод объекта в эксплуатацию?
Заявление на оказание услуги подаётся в электронном виде через портал государственных услуг г. Москвы: https://pgu.mos.ru . К заявлению прикладывается полный пакет документации, согласно перечню, изложенному в Градостроительном Кодексе РФ.
Общий срок оформления разрешения на ввод объекта в эксплуатацию составляет 10 дней, при этом от Вас не потребуется очного визита в государственный орган ни на одном из этапов рассмотрения заявления. Услуга предоставляется на бесплатной основе, а разрешение (либо мотивированный отказ в оформлении разрешения) направляется заявителю в электронном виде в личный кабинет на портале или вручается лично.
В каких случаях может быть получен отказ в получении разрешения на ввод объекта в эксплуатацию?
Перечислим основные случаи, при которых заявителю может быть отказано в получении разрешения на строительство. К ним относятся:
- несоответствие объекта капитального строительства требованиям градостроительного плана земельного участка;
- несоответствие объекта капитального строительства требованиям, установленным в разрешении на строительство;
- несоответствие параметров построенного, реконструированного объекта капитального строительства проектной документации.
В каких случаях не требуется получение разрешения на ввод объекта в эксплуатацию?
Разрешение на ввод объекта в эксплуатацию не требуется для объектов некапитального строительства, в отношении которых не требуется получение разрешения на строительство.
Таким образом, получив разрешение на ввод объекта в эксплуатацию, застройщик обретает право выполнять кадастровую регистрацию объекта и регистрировать право собственности на объект недвижимости.
dmstr.ru
Разрешение на ввод объекта в эксплуатацию: оформление заявления-перечень документов
Всем привет! Недавно я вам рассказывал как оформлять разрешение на строительство, а сегодня познакомлю вас с разрешением на ввод объекта в эксплуатацию.
Без этого документа вы не сможете оформить в собственность построенный объект, ну если это только не объект индивидуального жилого дома. Его можно пока оформить по упрощенной схеме не оформляя разрешение на ввод.
Что это такое

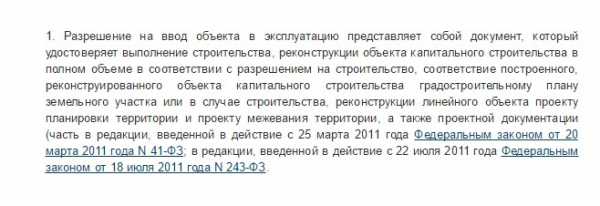

Определение приведено в ч. 1 ст. 55 ГрК РФ:
Разрешение на ввод это практически последний документ касаемо строительства. Дальше только оформление права собственности. После получения данного документа вы смело можете приступать к эксплуатации объекта.

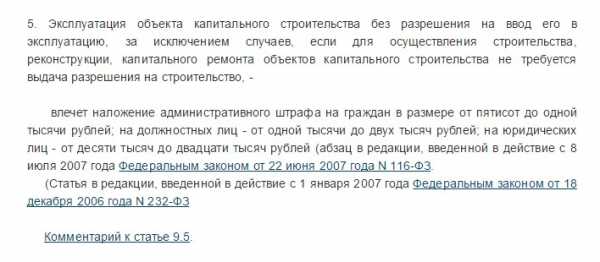

А если вы начнете эксплуатировать объект до получения разрешения на ввод, то вам грозит административное наказание согласно ч. 5 ст. 9.5 КоАП РФ:
Как оформить
Давайте сперва разберемся кто выдает этот документ. А для этого нам необходимо обратиться к ч. 2 ст. 55 ГрК РФ:
В основном разрешение на ввод объекта в эксплуатацию выдает тот же орган, который выдавал вам ранее разрешение на строительство.
К кому обратиться мы определились, а теперь разберем какие документы необходимо приготовить.
Для оформления документа необходимо собрать определенный перечень бумаг, а именно:

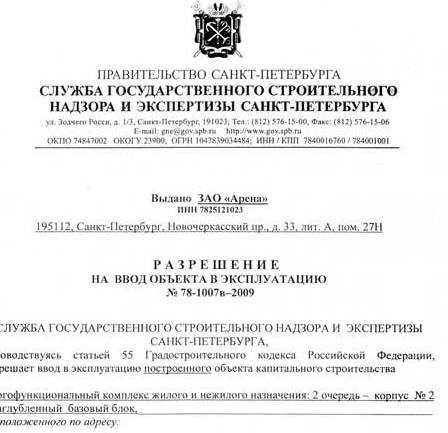

Для увеличения нажмите на картинку
- Самое первое это оформление заявления по форме. Бланк заявления вы можете скачать в конце статьи.
- Второе это бумаги на земельный участок. Это либо договор аренды, либо право собственности.
- Третье это ГПЗУ, либо ППТ или ПМТ. Про градостроительный план земельного участка, проект планировки территории и проект межевания территории я писал уже на блоге. Для этого перейдите по ссылкам и ознакомьтесь со статьями.
- Четвертое это разрешение на строительство. Об этом я тоже писал, вот статья «Что такое разрешение на строительство и как его оформить, продлить, внести изменения».
- Пятое это акт приемки объекта капитального строительства. О нем я тоже писал вот в этой статье «Пример оформленного акта приемки законченного строительством объекта».
- Шестое это документы, подтверждающие соответствие построенного, реконструированного объекта капитального строительства техническим условиям и подписанные представителями организаций, осуществляющими эксплуатацию сетей инженерно-технического обеспечения (при их наличии) (документ представляется заявителем самостоятельно).
- Седьмое и восьмое это документы, которые я рассмотрел в статье «Пример оформленного акта о соответствии построенного объекта требованиям техрегламентов и проектной документации».
- Девятое это схема отображающая расположение построенного, реконструированного объекта капитального строительства, расположение сетей инженерно-технического обеспечения в границах земельного участка и планировочную организацию земельного участка и подписанная лицом, осуществляющим строительство (лицом, осуществляющим строительство, и застройщиком или техническим заказчиком в случае осуществления строительства, реконструкции на основании договора), за исключением случаев строительства, реконструкции линейного объекта (документ представляется заявителем самостоятельно).
- Десятое это заключение от органа ГСН. Про этот документ вы можете почитать вот в этой статье «Заключение о соответствии построенного — что это такое и как его получить».
- Одиннадцатое это специальный документ, о котором я говорил в недавней статье «Документ, подтверждающий заключение договора обязательного страхования гражданской ответственности владельца опасного объекта».
- Двенадцатое это технический план объекта.
- О тринадцатом документе вы можете прочитать в статье «Кто выдает разрешение на строительство если Вы собрались реконструировать памятник культурного наследия».
Ну вот мы и разобрались какие документы нужны для оформления разрешения на ввод. Более подробно можете ознакомиться с перечнем в ч. 3 ст. 55 ГрК РФ.

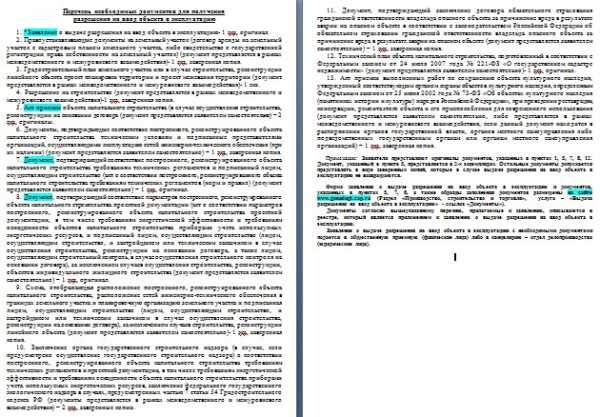

Документы, указанные в пунктах 2, 3, 4 и 10 данной статьи можно не предоставлять. Орган выдающий разрешение их должен запрашивать самостоятельно в подведомственных органах.
Следует отметить, что есть одна особенность, которая указана в ч. 4 ст. 55 ГрК РФ:
Как раз в тринадцатом пункте в статье приведен данный пример иного документа.
Отказ в выдаче документа может быть вынесен на основании ч. 6 и ч. 7 ст. 55 ГрК РФ. Но отказ вы может оспорить в судебном порядке если он вынесен в не соответствии требований ч.6 и 7 ст. 55 ГрК РФ.
Скачать бесплатно:
- Бланк заявления на выдачу разрешения на ввод объекта капитального строительства в эксплуатацию.
- Образец заявление на получение разрешения на ввод объекта в эксплуатацию.
- Перечень необходимой документации для получения разрешения на ввод объекта в эксплуатацию.
- Градостроительный кодекс Российской Федерации №190-ФЗ от 29.12.2004.
Друзья, подписывайтесь на блог, делитесь статьей в комментариях — для меня это очень важно!
P.p.s. Друзья, хочу Вам также порекомендовать “Генератор исполнительной документации – Генератор-ИД” от сайта ispolnitelnaya.com. Программа настолько простая и действенная, что сэкономит кучу времени. Всем советую ознакомиться!!!
stroykalife.ru
Разрешение на ввод объекта в эксплуатацию. Акт ввода в эксплуатацию объекта :: BusinessMan.ru
В новой редакции Градостроительного кодекса был принципиально изменен действовавший раньше порядок ввода объекта в эксплуатацию. Правила также регламентируются Положением о выполнении ГСН в РФ, Постановлением Правительства №441. Далее рассмотрим, как теперь осуществляется ввод в эксплуатацию объектов строительства.
Нормативная база
Постановление Правительства №441 регламентирует деятельность федерального исполнительного органа, выдающего разрешение на ввод объекта в эксплуатацию. Приказ Минрегиона регулирует деятельность уполномоченных инстанций по оформлению бумаг на сооружения, расположенные на особых территориях. К таким местностям относят земельные участки, на которые не распространяется или не устанавливается градостроительный регламент, кроме объектов капстроительства, в отношении которых выполнение государственной экспертизы проектных документов или выдача разрешений на возведение возлагаются на прочие федеральные исполнительные учреждения.
Общие правила
Разрешение на ввод объекта в эксплуатацию выдает орган, который выдал аналогичную бумагу на возведение сооружения. Для его получения необходимо обратиться в уполномоченную инстанцию с заявлением. Сроки ввода объекта в эксплуатацию составляют 10 дней. В течение этого периода уполномоченная организация принимает и рассматривает поданные бумаги, осуществляет необходимые проверки. По результатам этих процедур либо выдается разрешение на ввод объекта в эксплуатацию, либо дается отказ. При этом последний должен быть аргументирован.
Мероприятия перед завершающей проверкой
В подготовительный этап входят:
- Пробные пуски.
- Индивидуальные испытания установленного оборудования, функциональные запуски отдельных систем.
- Приемка объекта капстроительства (при выполнении работ по договору).
В ходе возведения и монтажа конструкций необходимо провести промежуточные приемки конструктивных элементов и узлов оборудования, а также скрытых работ. Функциональные и индивидуальные испытания выполняются с привлечением заказчика после завершения установки и строительства. Недоделки и дефекты, которые допущены в процессе работы, недостатки оборудования, обнаруженные в ходе пробных испытаний, необходимо устранить до начала комплексного запуска. Общее опробование должен осуществлять заказчик в ходе итоговой проверки. В процессе его выполнения проверяется совместное функционирование основных установок и всех вспомогательных агрегатов под нагрузкой. Не допускается комплексное опробование систем по схемам, которые не предусмотрены в проекте.
Итоговая проверка
К заявлению прилагаются определенные бумаги. Их перечень строго регламентирован законом и не может быть расширен по желанию уполномоченного проверяющего органа. К заявлению застройщика должно быть приложено заключение о соответствии сооружения требованиям техрегламентов и проектной документации. Эту бумагу выдает орган госнадзора. Однако перед тем как будет выдано заключение о соответствии, объект должен пройти итоговую проверку. По ее результатам принимается или решение о выдаче бумаги, или отказ в этом. Итоговую проверку выполняют после завершения строительства, капремонта, реконструкции. В зависимости от сложности сооружения на данную процедуру отводят до одного месяца. Заключение выдается в случае, если на объекте не было выявлено несоответствий или нарушений, либо они были устранены в установленный срок.
Полномочия контрольной организации
В ходе проведения итоговой оценки надзорная инстанция в лице должностных лиц выполняет проверку наличия справок от других органов госконтроля и надзора, а также эксплуатирующих предприятий, оказывающих коммунальные услуги, о подключении наружных сетей к сооружениям по постоянной схеме, выполнении техусловий и принятии их на обслуживание.
Самовольное возведение частей конструкции
В этом случае, а также, если застройщик не известил своевременно орган госнадзора о начале строительства, ему необходимо обратиться в независимую специализированную организацию для проведения детального (инструментального) исследования конструктивных элементов сооружения или всего здания. Результаты этого обследования в форме отчета о тех. состоянии предоставляются в орган госнадзора. В случае если они положительны, уполномоченная инстанция может принять решение о выдаче заключения о соответствии.
Что нужно, чтобы получить ЗОС?
Для этого следует обратиться в надзорный орган с заявлением. К обращению необходимо приложить следующие документы:
- Акт итоговой проверки должностным лицом уполномоченного органа.
- Акт приемки при возведении сооружения на основании договора.
Важный момент
Государственный надзор выполняется с даты получения уведомления о начале работ до момента выдачи ЗОС отремонтированного, реконструированного или построенного объекта предписаниям технических регламентов, проектной документации и иных документов. Это означает, что положительное заключение выдается в том случае, если контрольные мероприятия осуществлялись на протяжении всего периода сооружения. Если же надзор не выполнялся по вине застройщика, то уполномоченная инстанция вправе отказать в выдаче ЗОС.
Акт ввода в эксплуатацию объекта
Он представляет собой документ, которым удостоверяется выполнение возведения, ремонта, капремонта или реконструкции сооружения в полном объеме. Данная бумага должна соответствовать разрешению на строительство. Форма, в которой составляется акт ввода в эксплуатацию объекта, утверждена в Постановлении Правительства № 698. Далее рассмотрим бумаги, которые нужно предоставить.
Ввод объекта в эксплуатацию: документы
Перечень бумаг установлен в ст. 55, ч. 3 ГрК. В список входят:
- Правоустанавливающая документация на земельный участок.
- Бумаги, удостоверяющие факт приобретения прав на надел, где было произведено возведение сооружения.
- Градостроительный план участка. Его форма утверждена правительственным Постановлением №840.
- Разрешение на застройку. Оно должно быть составлено в соответствии со ст. 51 ГрК. Бумаги, выданные до вступления в действие новой редакции, признаются также действительными.
- Заключение от органа пожнадзора (если данные контрольные мероприятия предусмотрены).
- Схема расположения отремонтированного, реконструированного или построенного объекта, сетей инженерно-технических коммуникаций в пределах земельного участка, планировочная организация места.
- Заключение от органа госнадзора (если предусматривается выполнение контрольных мероприятий) о соответствии сооружения установленным требованиям и техплану.
Сведения, подлежащие безвозмездной передаче
Чтобы осуществить ввод в эксплуатацию объекта недвижимости, в уполномоченный орган должны быть предоставлены экземпляры:
- Бумаг, подтверждающих соответствие параметров сооружения проекту и подписанных заказчиком или непосредственно лицом, осуществляющим его возведение.
- Акта приемки объекта. Он предоставляется, если возведение осуществляется по договору подряда.
- Документа, подтверждающего соответствие сооружения указанным выше требованиям. Эта бумага также должна быть подписана заказчиком или исполнителем.
- Документов, подтверждающих соответствие объекта техусловиям. Эти бумаги подписываются представителями организаций, ответственных за использование сетей инженерно-технических коммуникаций.
Техучет и инвентаризация
Для их проведения в отделение ФГУП по месту расположения сооружения необходимо подать следующие бумаги:
- Градостроительную и проектную документацию со схемой генплана. Последняя предоставляется в масштабе 1:2000 или 1:500.
- Выписку из ЕГРЗКР (госреестра земельного кадастра) с планом и кадастровым номером участка.
- Разрешение на ввод объекта в эксплуатацию.
- Бумаги, подтверждающие права на земельный участок.
Регистрация
Данная процедура осуществляется федеральным уполномоченным органом по месту расположения сооружения. Для госрегистрации необходимы:
- Правоустанавливающие и учредительные документы правообладателя.
- План сооружения.
- Техпаспорт
- Выписка из госреестра сооружений градостроительной деятельности. Данная бумага действительна на протяжении месяца с момента выдачи.
- Документы, удостоверяющие права на участок.
- Разрешения на строительство и ввод в эксплуатацию.
businessman.ru
необходимые документы и юридические тонкости. Ввод в эксплуатацию строительного объекта :: BusinessMan.ru
До того как вступило в силу новое законодательство, ввод в эксплуатацию строительного объекта осуществлялся на основании различных нормативных актов в зависимости от типа сооружения. С января 1988-го года начали действовать СНиП. Они устанавливали порядок, по которому осуществлялся ввод в эксплуатацию промышленного объекта. Согласно действовавшему ранее законодательству, документом, который подтверждал готовность сооружения, выступал акт Госкомиссии. Сегодня утвержден другой порядок. Рассмотрим далее, как в настоящее время осуществляется ввод объекта в эксплуатацию.
Разрешение
Этот документ сегодня заменяет указанный выше акт приемочной комиссии. Разрешение на ввод построенного объекта в эксплуатацию выдается исполнительным органом федерального, субъектного или местного уровня. Этот документ удостоверяет:
- Завершение работ по возведению, реконструкции, капремонту сооружения в полном объеме. Документом-основанием является разрешение на строительство.
- Соответствие готового сооружения проекту и плану участка.
Ввод нового объекта в эксплуатацию: документы
Лицо, осуществляющее возведение сооружения, должно обратиться в исполнительный орган со следующими бумагами:
- Заявлением.
- Правоустанавливающими документами на участок земли, где велись работы.
- Разрешением на строительство.
- Планом участка.
- Актом приемки сооружения, если работы велись по договору подряда.
- Документом, который подтверждает соответствие здания требованиям, установленным техрегламентами. Эта бумага должна быть подписана застройщиком.
- Документом, подтверждающим, что параметры сооружения соответствуют проекту. Данная бумага подписывается застройщиком или заказчиком (если работы ведутся по договору). Такой документ не предоставляется при возведении сооружений ИЖС.
- Бумагами, подтверждающими соответствие объекта техусловиям, подписанными представителями организаций, осуществляющими эксплуатацию инженерно-технических сетей.
- Схемой, отображающей расположение сооружения и инженерных коммуникаций в пределах выделенной территории. В документе должна быть подпись заказчика либо застройщика.
- Заключением органа Госстройнадзора (если предусмотрен надзор для сооружения) о соответствии здания проекту и требованиям техрегламентов, заключение органов Госконтроля в сфере экологии (в установленных законом случаях).
Действия уполномоченного органа
Прежде чем выдать разрешение на ввод объекта в эксплуатацию, инстанция в десятидневный срок осуществляет:
- Проверку поданной документации (правильность оформления, соответствие сведений действительности).
- Осмотр сооружения (данное мероприятие не осуществляется, если предусмотрен государственный надзор).
- Выдачу разрешения на ввод объекта в эксплуатацию.
Однако уполномоченный орган может отказать в удовлетворении заявления. В каких случаях это происходит?
Основания для отказа
Уполномоченный орган может не выдать разрешение на ввод объекта в эксплуатацию, если выявлено несоответствие:
- Объекта капстроительства установленным в разрешении на строительство требованиям.
- Параметров сооружения проекту.
- Требованиям плана участка.
Заявителю может быть отказано, если в десятидневный срок с даты получения разрешения на проведение строительства, он не предоставил в уполномоченный орган:
- Сведения об этажности, высоте, площади планируемого здания, инженерно-технических сетях.
- Копию результатов геодезических изысканий.
- Экземпляры:
– планировочной схемы участка, составленной согласно градостроительному плану;
– перечней мероприятий по охране природы и обеспечению пожарной безопасности;
– прочих документов, затребованных инстанцией.
Если отказ был обусловлен не предоставлением каких-либо бумаг, то это нарушение может быть исправлено путем их предъявления.
Налогообложение
Существует мнение, что получение разрешения свидетельствует о том, что работы с сооружением полностью окончены, и оно пригодно для использования по назначению. Застройщик, выступающий в качестве инвестора, оформит право собственности, примет объект к учету в составе основных средств. Регистрация не может быть проведена без разрешения от уполномоченной инстанции. Внесение в основные средства может осуществляться как до оформления права на собственность, так и после этой процедуры. Однако многих застройщиков интересует вопрос – обязательно ли включение объекта в ОС непосредственно после того, как будет получено разрешение на ввод?
Инвестор самостоятельно решает, готово ли сооружение к использованию на той стадии, когда выдан документ. Однако чиновники выступают против такой позиции. Они считают, что инвесторы, таким образом, оттягивают момент уплаты налога на имущество. И все же на практике готовность объекта к использованию определяется не получением разрешения, а решением руководства предприятия, для которого сооружен объект. Настаивая на скорейшем начале выплаты налога, чиновники в данном случае могут в некотором роде проиграть в качестве, выиграв, несомненно, в темпе поступления отчислений. При недостаточной готовности сооружения застройщик на основании закона будет платить неполную сумму. Организация в данной ситуации может поступить одним из следующих способов:
- Признать сооружение пригодным для использования на стадии получения разрешения на ввод. После этого уже проводить отделочные работы по объекту ОС.
- Завершить отделку перед получением разрешения и принять решение о пригодности сооружения.
Если предприятие признает в качестве ОС здание непосредственно на момент получения разрешения на ввод объекта в эксплуатацию, стоимость его на ту же дату будет считаться сформированной. Это осуществляется на основании п. 8 ПБУ 6/01.
Ввод объекта в эксплуатацию: расходы
Затраты не включаются в сводную смету. Расходы на ввод в эксплуатацию составляются в отдельном документе. В смете учитываются затраты:
- На выполнение работ по пуску и наладке оборудования подрядными организациями.
- На топливно-энергетические и материальные ресурсы, которые необходимы для проверки и комплексного опробования технического оснащения.
- На содержание инженерно-технических сотрудников и рабочих, привлекаемых для осуществления пуска и наладки.
- Непредвиденные обстоятельства.
- Техническую помощь научно-исследовательских и проектных организаций, осуществляющих составление сметных документов, консультирование и экспертизы во время пусконаладочных работ, транспортировку персонала и прочее.
Важное обстоятельство
Разрешение на ввод выступает в качестве основания для регистрации сооружения, внесения изменений в акты госучета. Согласно определению КС, документация, подтверждающая готовность здания, не включает в себя положения, регламентирующие регистрацию права собственности. Бумаги носят исключительно технический характер и устанавливают процесс ввода в эксплуатацию.
Спорный момент
Необходимо также обратить внимание на период, когда вместо акта госприемки стали выдаваться разрешения. Данное обстоятельство весьма существенно, поскольку строительство многих объектов велось до принятия нового Кодекса, а готовы они были уже после этого. Согласно ст. 9 ФЗ, регламентирующего введение в действие ГрК, Кодекс применяется к отношениям, касающимся реконструкции, строительства и проектирования, возникшим после его утверждения. На объекты, начатые до его введения, распространяются положения по части обязанностей и прав, появившихся после его принятия. Другими словами, поскольку указанные отношения по сооружению здания возникли до того, как был введен ГрК, а завершение работ и необходимость получения разрешения – после этого, прием и запуск здания должны осуществляться согласно требованиям статьи 55 ГрК.
Форма разрешения
План утвержден правительственным Постановлением. Приказ Минрегионразвития устанавливает порядок составления формы разрешения. В документе должны присутствовать сведения о сооружении, которые необходимы для внесения изменений в акты госучета (для реконструированных и отремонтированных зданий) или постановки на учет. Поскольку при выдаче разрешения уполномоченным органом проводится проверка соответствия в ходе строительства объекта градостроительных и прочих правил и норм, то других документов, кроме тех, которые включены в перечень, приведенный выше, предъявлять нет необходимости.
businessman.ru
Разрешение на ввод нежилого объекта в эксплуатацию
Москва +7 (499) 455-12-41 Санкт-Петербург +7 (812) 426-14-65 Регионы (бесплатно) +7 (800) 500-27-29 доб. 529 Задайте вопрос юристуtoggle menu
pravonedv.ru
Добавить комментарий
